První zavážení jaderného paliva do nového jaderného reaktoru Shin Kori 4 na korejské jaderné elektrárně oslavili ceremoniálem. Národní jaderný dozor udělil v pondělí 1. února 2019 společnosti Korea Hydro & Nuclear Power (KHNP) povolení ke reaktoru.

Slavnostní ceremoniál se uskutečnil ve čtvrtek 7. února 2019 k příležitosti vložení prvního z celkem 241 palivových souborů do aktivní zóny reaktoru Shin Kori 4. Ceremoniálu se zúčastnil Chung Jae-hoon, prezident a výkonný ředitel společnosti KHNP, a výkonný ředitel Kepco Engineering & Construction Company (Kepco E&C), Lee Bae-Soo.

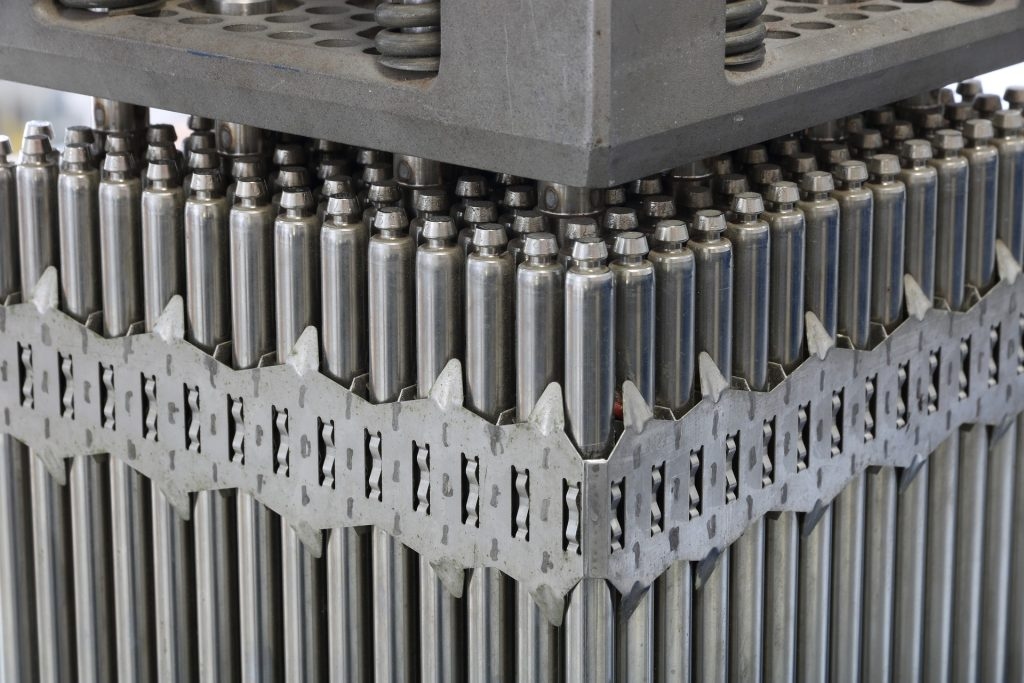

Design reaktoru APR 1400
Design reaktoru APR 1400; Zdroj: KHNP

Dokončení zavážení všech palivových souborů je naplánováno na konec tohoto měsíce. Spuštění komerčního provozu Shin Kori 4 se očekává v září po 7 měsících spouštěcích testů.

Výstavba prvního páru reaktorů korejského designu APR-1400, Shin Kori 3 a 4, byla schválena v roce 2006, ačkoliv současnou stavební licenci společnost získala až v dubnu 2008.

Zpoždění způsobené nevhodnou kabeláží

První betonáž reaktoru Shin Kori 3 začala v říjnu 2008 a v srpnu 2009 byla zahájena betonáž čtvrtého bloku. Komerční spuštění třetího bloku bylo dle původního plánu stanoveno na konec roku 2013 a start čtvrtého bloku v září 2014. Nicméně jejich spuštění bylo zpožděno kvůli prověření řídicí kabeláže příslušející k bezpečnostním systémům a jejich následné výměně.

Třetí blok nakonec dosáhl poprvé kritického stavu v prosinci 2015, připojen k elektrizační soustavě byl v lednu 2016 a do komerčního provozu vstoupil v prosinci téhož roku.

Výstavba jaderné elektrárny Barakah. Zdroj: www.iaea.org
Výstavba jaderné elektrárny Barakah. Zdroj: www.iaea.org

KHNP dokončila studené hydrostatické testování a horké funkční testy na čtvrtém bloku elektrárny Shin Kori v listopadu 2015, respektive dubnu 2016. Společnost oznámila v srpnu 2017, že předpokládaný termín pro zavezení paliva do aktivní zóny reaktoru je leden 2018 s očekávaným spuštění do komerčního provozu na září téhož roku. Nicméně došlo ke zdržení zavážení paliva kvůli aplikaci mírných zlepšení v designu bloku, která vyplynula z prací souvisejících s uváděním do provozu. Výsledkem hodnocení bezpečnosti po zemětřesení v Kjongdžu v září 2016 a zemětřesení u města Pohang v listopadu 2017 bylo navíc dodatečné seizmické zodolnění .

Na jednání 1. února 2019 Komise pro jadernou bezpečnost s ohledem na výsledky provedené inspekce Korejského institutu pro jadernou bezpečnost povolila spuštění čtvrtého bloku Shin Kori.

Osm bloků APR-1400 ve výstavbě

Výstavba dvou budoucích tlakovodních reaktorů APR-1400 s instalovaným elektrickým výkonem 2×1350 MW na elektrárně Shin Kori 5 a 6 začala v dubnu 2017 a září 2018. Zahájení komerčního provozu pátého bloku je plánováno na březen 2022 a šestého bloku o rok poději. Další dva jihokorejské bloky APR-1400 se staví v nově budované elektrárně Shin Hanul na území Jižní Koreje.

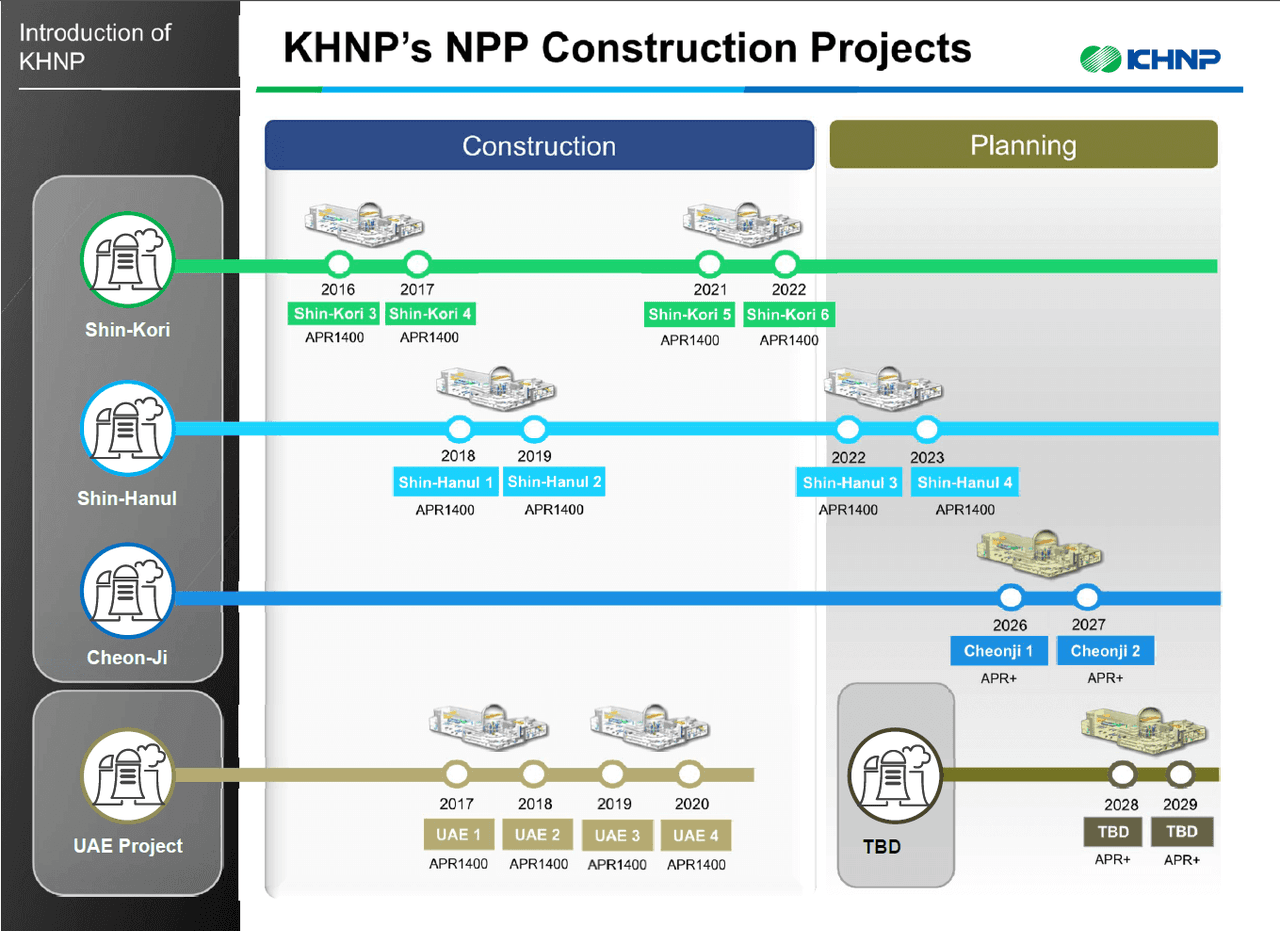

Plánovaná výstavba reaktorů APR; Zdroj: KHNP

Čtyři bloky jihokorejského designu APR-1400 se staví ve Spojených arabských emirátech na elektrárně Barakah. Všechny čtyři mají plánovaný termín spuštění na rok 2020.

Komentáře

0 komentářů ke článku "undefined"

Přidat komentář

Vaše emailová adresa nebude zveřejněna. Vyžadované informace jsou označeny *
