Domů
Názory
Studie scénářů nefosilní elektroenergetiky ČR (2. část)
Vedení vvn ČEPS
Zdroj: ČEPS

Studie scénářů nefosilní elektroenergetiky ČR (2. část)

Obsah tohoto článku nebyl zpracován ani upravován redakcí webu oEnergetice.cz a článek nemusí nezbytně vyjadřovat její názor.
Článek je pokračováním první části Studie scénářů nefosilní elektroenergetiky ČR.

Scénář EU Fit for 55

V rámci Zelené dohody (Green Deal) si Evropská unie stanovila závazný cíl dosáhnout do roku 2050 klimatické neutrality. K tomu je nezbytné, aby se v příštích desetiletích výrazně snížily emise skleníkových plynů. Dílčím krokem ke klimatické neutralitě je závazek snížit emise do roku 2030 alespoň o 55 % označovaný jako Fit for 55. Obr. 2 ukazuje situaci, pokud bychom v souladu s tímto závazkem do roku 2030 zcela odstoupili od uhlí. Sice bychom odstranili nejvíce znečišťující zdroje emisí, avšak v krátké době bychom museli například navýšit výkon FTE více než 2×, výkon VTE více než 3×, výkon plynových elektráren 4× a dohodnout adekvátní zvýšení importu plynu a tím prohloubit naši energetickou závislost na Rusku. Popsaný scénář by vedl ke snížení uhlíkové stopy o 63 % a v elektroenergetice by zajistil splnění cíle Fit for 55.

Scénář Fit for 55 [GWe], situace pro leden 2030, pokud do 9 let zcela odstoupíme od uhlí. Obr. 2 - Scénář Fit for 55 [GWe], situace pro leden 2030, pokud do 9 let zcela odstoupíme od uhlí.

Státní energetická koncepce

Státní energetická koncepce z roku 2015 stanovila hlavní priority a strategické záměry státu v sektoru energetiky pro následujících 25 let. Na základě této koncepce, která si v souladu s Pařížskou klimatickou dohodou klade za cíl dosažení uhlíkové neutrality, cílíme v roce 2043 k energetickému mixu 52 % jádro + 31 % OZE, který je zobrazen na obr. 3. Realizací koncepce a souvisejících změn energetického mixu klesnou emise skleníkových plynů ČR na 1142 kg CO2,eq/os/rok.

Energetický mix [GWe] podle Státní energetické koncepce roku 2043: 52 % jaderná + 31 % OZE+ 10 % plyn + 6 % uhlí. Obr. 3 - Energetický mix [GWe] podle Státní energetické koncepce roku 2043: 52 % jaderná + 31 % OZE+ 10 % plyn + 6 % uhlí.

62 % jádro + 35 % OZE

Doporučení státní Uhelné komise z roku 2020 je zbavit se veškerého uhlí do roku 2038. Pokud upravíme scénář Státní energetické koncepce a nahradíme uhelné elektrárny jadernými, emise skleníkových plynů ČR klesnou na 456 kg CO2,eq/os/rok. Znamená to navýšení instalovaného výkonu jaderných elektráren oproti dnešku 1,6×, zvýšení výkonu FTE 3,2× a VTE 11× s celkovou investicí v hodnotě 750 mld. Kč. Pro vykrývání propadů výroby v OZE bychom 2,4× navýšili výkon plynových elektráren, což je nejméně ze všech analyzovaných mixů. Scénář je zobrazen na obr. 4.

Scénář 62 % jádro + 35 % OZE [GWe]. Obr. 4 - Scénář 62 % jádro + 35 % OZE [GWe].

Scénář zajistí pokles emisí o 88 % oproti dnešku za dostupné investice a zároveň ročně ušetříme při ceně 40 EUR/tunu CO2,eq 40 miliard Kč za emisní povolenky. Energetický mix 62 % jádro + 35 % OZE je proto blízký optimálnímu scénáři z hlediska klimatických závazků a je efektivní i z hlediska ekonomiky energetického mixu. Scénáře IPCC a EU Green Deal požadují dosažení uhlíkové neutrality, tzv. net-zero. Snížení emisí CO2,eq podle tohoto scénáře poskytne dostatek času, několik století pod hranicí růstu teploty o +2.5 oC považovanou za ještě bezpečnou, na vývoj a realizaci nových nízkoemisních zdrojů energie umožňujících vyrábět elektrickou energii s minimálními dopady na životní prostředí.

37 % jádro + 49 % OZE

Alternativou k předchozímu scénáři je naopak zmrazení výkonu jaderných elektráren na současné úrovni a náhrada odstavených uhelných elektráren masivní výstavbou OZE s až desetinásobným navýšením výkonu FTE a VTE. Tento scénář je zobrazen na obr. 5, který ukazuje, že by přes vysoký nárůst instalovaného výkonu OZE na 1 000 % současného stavu chybělo o některých zimních nocích až 5,3 GW elektrického výkonu. Proto bychom museli navýšit výkon plynových elektráren nejméně 3×.

Scénář 37 % jádro + 49 % OZE [GWe]. Obr. 5 - Scénář 37 % jádro + 49 % OZE [GWe].

V létě by schodky ve výrobě elektřiny vykryly bateriové farmy, jejichž současná pořizovací cena by byla zhruba 11 mld. Kč (8 bateriových farem). V zimě by ale tyto farmy vystačily jen na půl hodiny lednové noční spotřeby ČR (na grafu fialové plošky) a schodky ve výrobě by musely vyrovnat plynové elektrárny. Díky bateriím by klesly výdaje ČR za emisní povolenky o 0,2 mld. Kč, avšak investice do baterií s návratností 11/0,2 = 55 let by byla vzhledem k desetileté životnosti baterií ztrátová.

Celkové emise skleníkových plynů ČR by v tomto scénáři dosáhly 900 kg CO2,eq/os/rok a byly by tak téměř dvojnásobné ve srovnání s předchozím scénářem. Hlavním důvodem je skutečnost, že by muselo být 14 % elektřiny vyrobeno z plynu. Baterie za 100 mld. Kč by snížily výdaje na emisní povolenky CO2,eq o 1 mld. Kč/rok s vyplývající ztrátovou návratností investice 100 let při životnosti baterií 10 let.

Díky nerovnoměrnému výkonu, nedostupnosti efektivních úložišť energie a souvisejícím záskokům plynovými elektrárnami nejsou FTE a VTE ekvivalentní náhradou jaderných elektráren a neumožňují stejně účinně snižovat emise skleníkových plynů.

93 % OZE

Část populace v řadě zemí odmítá jadernou energetiku kvůli obavám z možných havárií jaderných elektráren a radioaktivnímu odpadu. To v minulosti vedlo německou vládu k rozhodnutí odstavit v rámci projektu Energiewende všechny jaderné elektrárny a poslední tři by měly být uzavřeny do konce roku 2022. Navzdory již téměř bilionu EUR investovaných do Energiewende má ale Německo emise skleníkových plynů na osobu 10× vyšší než například Francie, v jejímž energetickém mixu hraje jaderná energetika hlavní roli.

Při scénáři 93 % OZE (obr. 6) by prakticky celá výroba elektřiny v ČR probíhala ve fotovoltaických a větrných zdrojích s kolísajícím výkonem. Protože je potenciál spalování biomasy a vodních zdrojů na hranici svých možností, bude v zimním období v OZE docházet k výraznému poklesu výroby elektřiny, který bude kompenzován výrobou v plynových elektrárnách, jejichž výkon bude muset být výrazně zvýšen.

Scénář 93 % OZE bez jádra i uhlí [GWe]. Obr. 6 - Scénář 93 % OZE bez jádra i uhlí [GWe].

Negativní vliv samotných fotovoltaických a větrných elektráren na životní prostředí přitom také není zanedbatelný. Dopady nízkého energetického toku OZE, kterými jsou především vysoká spotřeba konstrukčních materiálů na jejich výstavbu a rozsáhlá zastavěná přírodní plocha, zatím nejsou zřetelné, protože je OZE málo. VTE a FVE, které dnes dosluhují, produkovaly ve své době (na přelomu století) jen 0,01 % celosvětové spotřeby. Realizací scénáře 93 % OZE by každoroční množství odpadu z likvidace OZE vzrostlo řádově 10 000×.

Scénář 93 % OZE proto není z uvedených důvodů bezemisní a  je doprovázen emisemi skleníkových plynů 1 056 kg CO2,eq/os/rok, které jsou tvořené převážně emisemi záskokových plynových elektráren (400 kg CO2,eq/os/rok) a celoživotním cyklem OZE (636 kg CO2,eq/os/rok).

Scénář 93 % OZE vyžaduje:

  • postavit 50× více FTE a VTE, než stojí dnes, a to za investici 2 685 mld. Kč do FTE a 929 mld. Kč do VTE. Fotovoltaické panely pokryjí 2 % území ČR, tedy stejně jako je dnes veškerá zastavěná plocha ČR včetně všech měst. Dále by bylo postaveno zhruba 8 222 větrných elektráren Vestas 2 MW o výšce 100 metrů (jako dům o 40 podlažích). Protože v ČR není dostatek vhodných větrných míst a VTE budou pracovat s nižší efektivitou, bude muset být jejich počet pravděpodobně ještě vyšší.
  • instalovat akumulaci za 115 mld. Kč v rozsahu 77 bateriových farem, každá o rozloze vesnice. Tyto farmy ušetří ročně 1 mld. Kč v nákladech na emisní povolenky (hlavně díky FTE v létě) s návratností investice 115 let. Životnost baterií je typicky zhruba 10 let, po jejímž uplynutí budou představovat nebezpečný chemický odpad, který bude třeba ekologicky zlikvidovat. Denně bude třeba zlikvidovat a současně doplnit zhruba 1 kamion baterií. Alternativou k bateriovým farmám je výstavba vodních přečerpávacích elektráren. Pokud by měly kapacitu vodní elektrárny Dlouhé stráně, pak by stačily pouze tři a jejich životnost by byla cca století.
  • navýšit výkon plynových elektráren 6×. V grafu na obr. 6 vidíme, že výše uvedená akumulace (viz fialové plošky) by v zimním období nestačila a schodek by musely pokrýt záskokové plynové elektrárny. Tyto elektrárny by pracovaly pouze v zimních nocích v průměru 10 % nocí ročně, což by mnohonásobně zvýšilo cenu vyráběné elektřiny.
  • smířit se s devastací nerostných surovin, jako je ocel, cement, neodym nebo indium. Jak ukazuje následující tabulka, na výrobu jedné GWh spotřebuje FTE při výstavbě 140× více oceli a 28× více betonu než jaderná elektrárna.

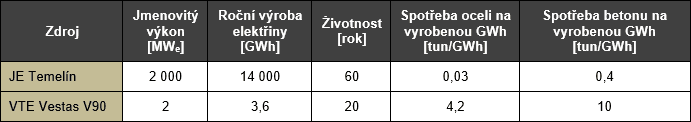

Porovnání spotřeby konstrukčních materiálů JE a VTE na 1 vyrobenou GWh Porovnání spotřeby konstrukčních materiálů JE a VTE na 1 vyrobenou GWh

Při stavbě FTE by bylo instalováno orientačně půl miliardy fotovoltaických panelů 200 Wp o váze 16 kg, vyrobených ze skla, hliníku, křemíku, stříbra a dalších látek. Při typické životnosti panelů 20 let bychom museli v trvale udržitelné ekonomice denně ekologicky zlikvidovat a nainstalovat 70 000 takových panelů, tedy zhruba 1 120 tun směsi skla, hliníku, křemíku, olova, mědi a stříbra každý den.

Od jara do podzimu bychom vůbec nevyužili 61 % celkově vyrobené elektřiny a velmi pravděpodobně bychom ji nemohli ani exportovat, protože v okolních zemích bude ve stejné době převládat obdobný přebytek výkonu OZE. Mohli bychom tuto energii akumulovat do vodíku, avšak to by znamenalo další vysoké investice do velkokapacitních výrobních a zkapalňovacích zařízení nebo skladovací infrastruktury.

96 % OZE

Při polovičním výkonu FTE oproti předchozímu scénáři a naopak zdvojnásobením výkonu VTE bychom dosáhli podílu 96 % OZE na výrobě elektřiny. V takové případě by emise klesly na 661 kg CO2,eq/rok/os a energetický mix by byl výrazně vyrovnanější než předchozí mix 93 % OZE (obr. 7). Tato cesta ale není pro ČR vhodná, protože nemáme dostatek větrných lokalit pro výstavbu desítek tisíc větrných elektráren.

Scénář 96 % z OZE [GWe]. Obr. 7 - Scénář 96 % z OZE [GWe].

Závěr

Z provedené analýzy reálných dat vyplývá, že nejnižší emise skleníkových plynů nabízí scénář 62 % jádro + 35 % OZE. Tento scénář je blízký scénáři Státní energetické koncepce a sníží uhlíkovou stopu české elektroenergetiky oproti dnešku devětkrát. Jestliže dnes vypouštíme 3 954 kg CO2,eq /os/rok, při realizaci scénáře 62 % jádro + 35 % OZE by emise ČR klesly na 456 kg CO2,eq/os/rok. Analýza dokládá, že je tento scénář také mnohem ekologičtější a levnější, než scénáře s vyšším zastoupením OZE, které by více poškozovaly životní prostředí jak z hlediska emisí CO2,eq, tak z hlediska intenzivního čerpání nerostných surovin a produkce velkého množství elektroodpadu.

Při navyšování podílu OZE nad 35 % budou emise stoupat až na více než tunu CO2,eq/osobu/rok, protože současně se zvyšováním podílu OZE úměrně porostou množství spáleného fosilního zemního plynu, spotřeba primárních zdrojů surovin a množství odpadu.

Akumulační bateriové farmy s krátkou životností baterií jsou přitom vysoce neekonomické a náročné na ekologickou recyklaci. Související emise z výroby, provozu a recyklace baterií nebyly v důsledku nedostatku informací v této analýze započítány. Mnohem vhodnější by bylo použití přečerpávacích vodních elektráren, avšak o jejich výstavbě se zatím neuvažuje.

Scénář 62 % jádro + 35 % OZE, který je nejúčinnější v boji proti klimatickým změnám a v ochraně životního prostředí, ale vyžaduje co nejdříve zahájit výstavbu nejen náhrady dosluhujících jaderných bloků, ale také výstavbu nových. Do jejich zprovoznění nelze bez rizika zimních blackoutů odstavit většinu uhelných elektráren.

Současně je žádoucí investovat výrazně více peněz a lidských zdrojů do výzkumu nových nízkoemisních zdrojů energie jako jsou jaderná fúze, hluboké geotermální vrty nebo účinné skladování energie.

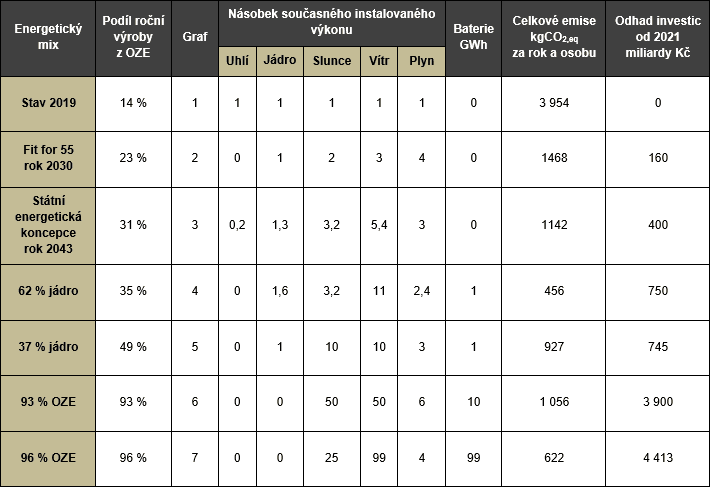

Přehled analyzovaných scénářů české elektroenergetiky Přehled analyzovaných scénářů české elektroenergetiky

Poznámka:

Všechny uvedené ceny jsou pouze porovnávací, počítané v současných cenách a nezahrnují budoucí vývoj ani inflaci ani recyklaci materiálů z OZE a baterií. Uvažujeme konstantní spotřebu elektřiny z roku 2019, zatímco ekonomický růst, nastávající elektromobilita a odstavování uhlí pro vytápění budou zvyšovat dle prognóz budoucí spotřebu elektřiny až o 2 %/rok navzdory úsporám energie jako je zateplování domů, využívání veřejné dopravy, vytápění dřevem atd. Výkon vodních a biomasových elektráren je ponechán na stejné úrovni jako dnes.
