Indický reaktor Kakrapar 3 dosáhl poprvé kritického stavu

DomůElektrárny ve světěIndický reaktor Kakrapar 3 dosáhl poprvé kritického stavu

Třetí blok indické jaderné elektrárny Kakrapar v okrese Surat uvnitř státu Gudžarát dosáhl první stabilní řetězové reakce. Jedná se o první typ domácího designu 700MWe tlakovodního těžkovodního reaktoru (PHWR), který byl uveden do provozu. Zavezení jaderného paliva do aktivní zóny reaktoru proběhlo v polovině března tohoto roku.

„Následně bylo za dodržení všech bezpečnostních opatření proti COVID-19 na bloku provedeno mnoho testů a zkoušek,“ uvedla Nuclear Power Corporation of India Ltd. (NPCIL) ve své zprávě. Reaktor dosáhl kritického stavu dne 22. července v 9:36 ráno místního času a zaznamenal tím „historický pokrok“ indického jaderného průmyslu.

Indický ministr pro atomovou energii Jitendra Singh (vlevo); Zdroj: Department of Atomic Energy of India

„Made in India“

Dosažení tohoto milníku přivítal premiér Narendra Modi, který na svůj twitter napsal: „Gratuluji našim jaderným vědcům k dosažení kritického stavu reaktoru Jaderné elektrárny Kakrapar 3! Tento indický 700MWe blok KAPP-3 je zářným příkladem „vyrobeno v Indii“ a také průkopníkem mnoha dalších budoucích úspěchů.

Schéma reaktorů typu CANDU (PHWR); Zdroj: cna.ca

V dubnu 2007 indická vláda schválila plán výstavby prvních čtyř z celkem osmi reaktorových bloků PHWR domácího designu o jednotkovém výkonu 700 MWe společností Hindustan Construction. Jednalo se o nové bloky Kakrapar 3, 4 a Rajasthan 7, 8. V polovině roku 2009, byla výstavba schválena a potvrzena, přičemž koncem roku 2009 bylo schváleno i financování projektu.

Deset let výstavby

Zemní práce v areálu stávající JE Kakrapar byly dokončeny v srpnu 2010 a první betonáž třetího a čtvrtého bloku začala v listopadu 2010, respektive březnu 2011, poté co regulátor (Atomic Energy Regulatory Board) vydal povolení. AERB povolil výstavbu bloků Rajasthan 7 a 8 v srpnu 2010, kdy také začaly práce na staveništi. První betonáž bloků se uskutečnila v červenci 2011. Délka výstavby se očekávala 66 měsíců.

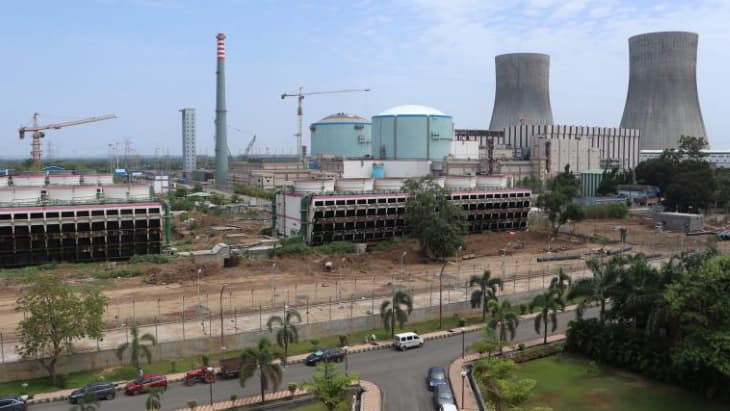

Reaktorové bloky Kakrapar 3 a 4 v červenci 2020; Zdroj: NPCIL

Dne 5. března přišla písemná zpráva horní komoře indického parlamentu od ministra pro jadernou energii Jitendra Singh, ve které informuje, že „uvedení do provozu“ prvního indického reaktoru PHWR o výkonu 700 MWe na elektrárně Kakrapar 3, je očekáváno letos v srpnu a bloku Kakrapar 4 v září 2021. Další dva budované bloky na JE Rajasthan mají současný termín spuštění plánován na březen 2022 a 2023.

Začátkem další dekády 21 nových reaktorů

Indická vládní agentura pro jadernou energetiku v lednu 2019 oznámila, že Indie plánuje do roku 2031 vybudovat celkem 21 nových jaderných reaktorů o souhrnném výkonu 15 700 MWe, přičemž 10 z nich má být domácího designu PHWR 700 MWe.

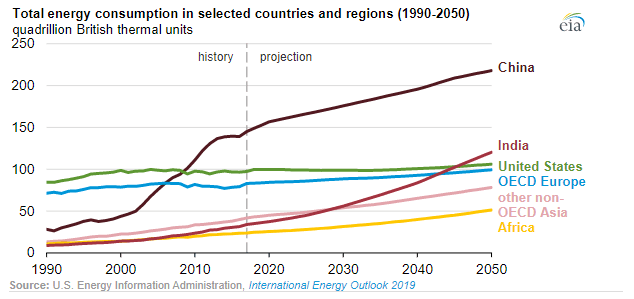

Spotřeba energie ve vybraných zemích a regionech v letech 1992 – 2050. Zdroj: EIA

Stávající jaderné bloky Kakrapar 1 a 2 jsou také tlakovodní těžkovodní reaktory vyvinuté v Indii, každý o výkonu 220 MWe. Jejich komerční provoz byl zahájen v letech 1993 a 1995.

Výstavba nových indických reaktorů JE Kudankulam. Zdroj: IAEA
