V jaderné elektrárně Hinkley Point C usadili tlakovou nádobu druhého reaktoru

Jiří Puchnar
Jiří Puchnar
10. červen 2026, 13:25
Bez komentáře
v-jaderne-elektrarne-hinkley-point-c-usadili-tlakovou-nadobu-druheho-reaktoru

Stavba britské jaderné elektrárny Hinkley Point C dosáhla dalšího klíčového milníku. Instalace 500tunové tlakové nádoby druhého bloku EPR ukazuje, jak EDF využívá zkušenosti z výstavby prvního bloku pro zrychlení výstavby i pro navazující projekt Sizewell C.

Společnost EDF Energy dokončila instalaci tlakové nádoby reaktoru pro druhý blok jaderné elektrárny Hinkley Point C v Somersetu. Dvoudenní operace začala ve čtvrtek ráno a skončila v pátek odpoledne usazením nádoby na reaktorovém sále 2. bloku.

Big Carl nahradil dočasný zdvihací systém

Na rozdíl od prvního bloku, kde byla tlaková nádoba instalována pomocí velkého dočasného zdvihacího zařízení, využil druhý blok jeřáb Big Carl. Podle EDF tento postup ušetřil prostor, čas i náklady a představuje další příklad využití zkušeností získaných při výstavbě prvního bloku.

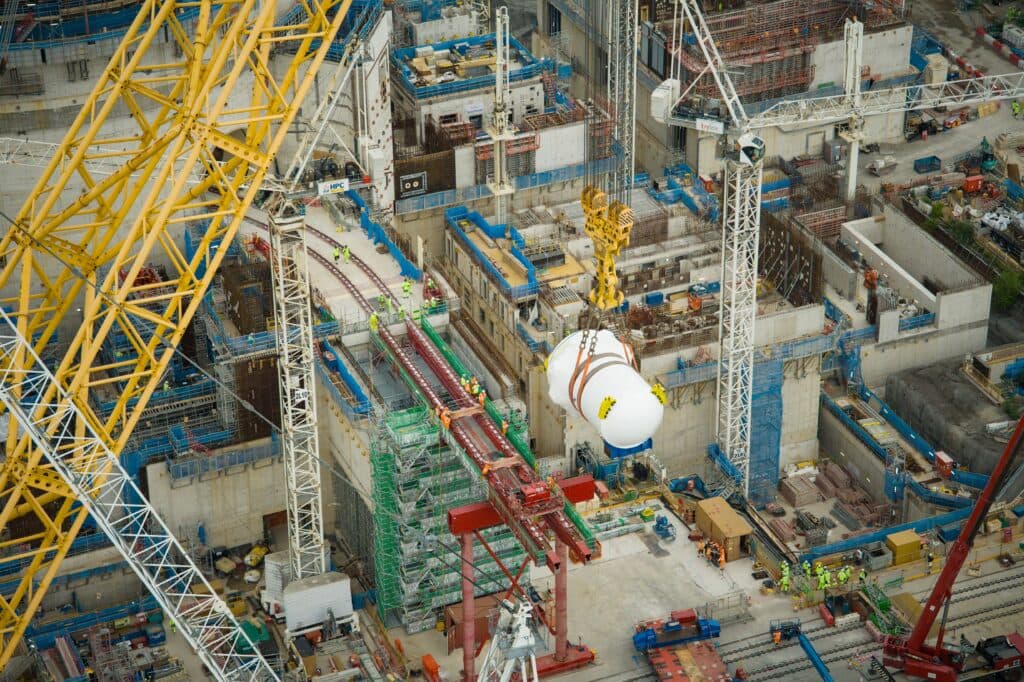

Polární jeřáb opatrně spouští reaktorovou nádobu na své místo uvnitř budovy. Zdroj: EDF Energy

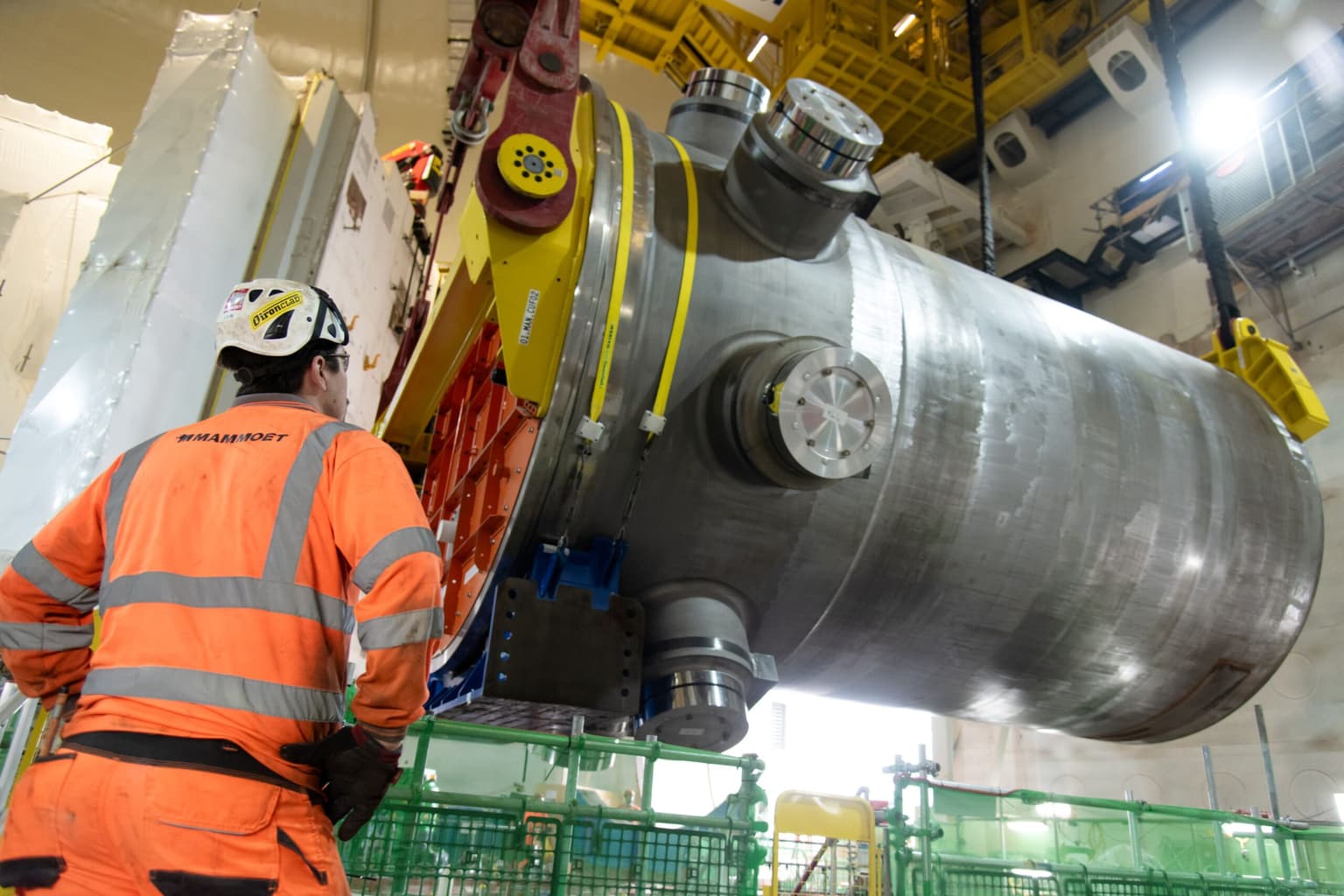

Tlaková nádoba o hmotnosti přibližně 500 tun byla pomocí jeřábu dopravena k budově reaktoru a následně vložena dovnitř přes technologický otvor vysoký 19,5 metru. Uvnitř budovy ji převzal velký polární jeřáb, který třináctimetrovou komponentu otočil do svislé polohy a přesně usadil na podpěrný prstenec. Podle EDF Energy činila vůle při usazování pouze 40 mm na každé straně.

Klíčová součást primárního okruhu

Tlaková nádoba reaktoru je jednou z nejdůležitějších komponent tlakovodního reaktoru. Je určena pro uložení aktivní zóny a vnitroreaktorových částí, které zajišťují stabilizaci aktivní zóny, usměrnění toku chladiva a pohyb regulačních orgánů.

Nádobu pro druhý blok vyrobila společnost Framatome ve svém závodě Saint-Marcel v Chalon-sur-Saône ve východní Francii. Dokončena byla na konci roku 2025 a na staveniště Hinkley Point C dorazila v lednu 2026. Její instalace umožní pokračovat v montáži zbývajícího zařízení potřebného pro dokončení primárního okruhu druhého bloku.

Druhý blok postupuje rychleji

EDF uvádí, že druhý blok Hinkley Point C je díky zkušenostem ze stavby identického prvního bloku budován o 20 až 30 % rychleji. Budova reaktoru druhého bloku je podle společnosti ve srovnání se stejnou fází výstavby prvního bloku dále, mimo jiné díky většímu rozsahu již instalovaného vybavení, většímu množství ocelových konstrukcí a dokončené vnější vrstvě kontejnmentu.

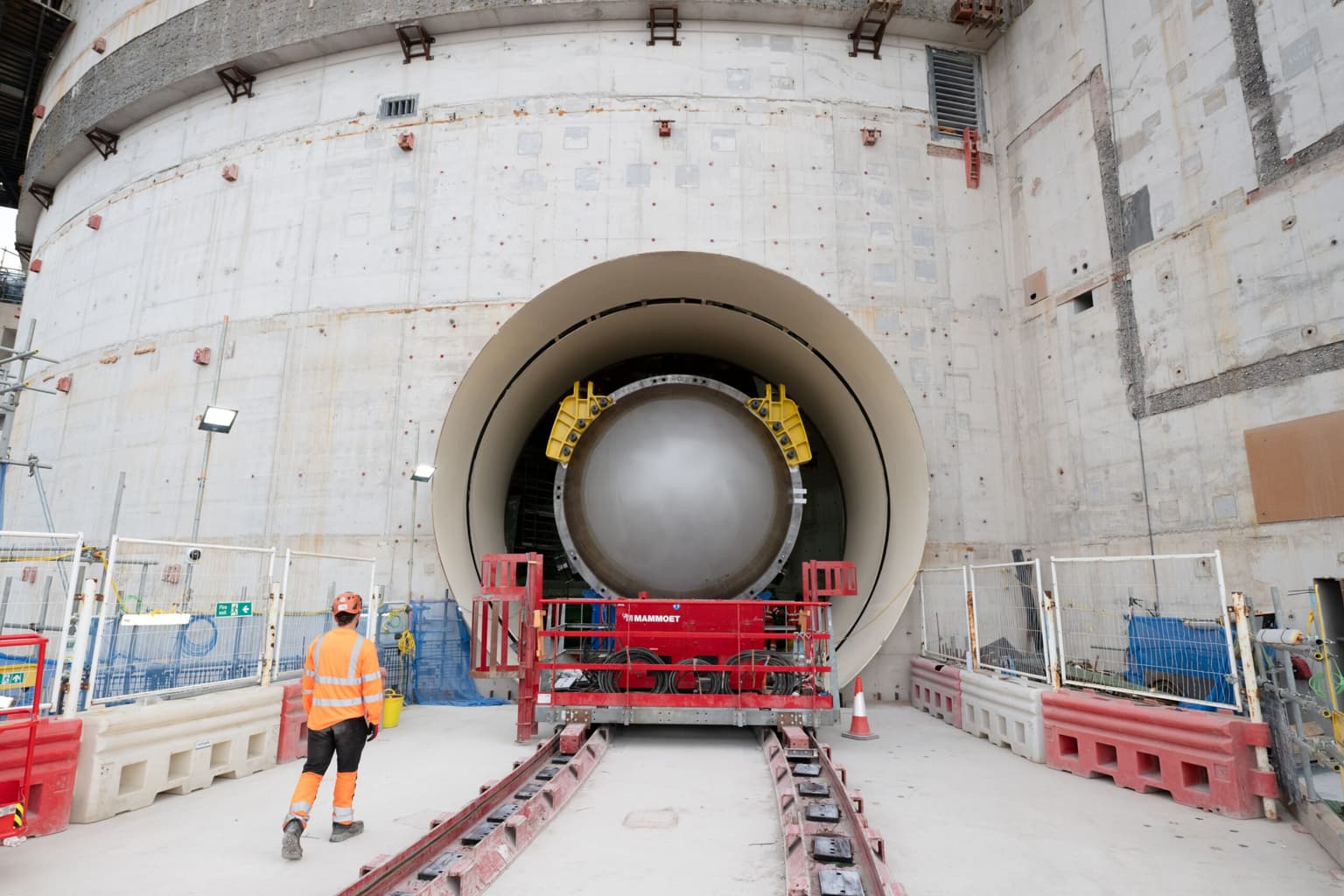

Přeprava reaktorové nádoby po kolejích dovnitř druhé reaktorové budovy. Zdroj: EDF Energy

Podle Simona Parsonse, ředitele dodávky projektu Hinkley Point C, instalaci předcházely měsíce plánování a úzké koordinace mezi deseti hlavními dodavateli. EDF zároveň zdůrazňuje, že cílem nebylo pouze zopakovat postup z prvního bloku, ale využít získané zkušenosti ke snížení času, nákladů i dopadů na organizaci staveniště.

První nový jaderný projekt v Británii po desetiletích

Hinkley Point C tvoří dva bloky typu EPR, každý s instalovaným výkonem 1630 MWe. Výstavba prvního bloku začala v prosinci 2018, druhý blok následoval o rok později. Po dokončení má elektrárna dodávat nízkouhlíkovou elektřinu pro zhruba šest milionů britských domácností.

Harmonogram i náklady projektu byly v minulosti několikrát upraveny. Zatímco původně se počítalo se spuštěním prvního bloku do konce roku 2025, původní rozpočet projektu při konečném investičním rozhodnutí v roce 2016 činil 18 miliard liber, avšak EDF ve výsledcích za rok 2025 uvádí zahájení výroby 1. bloku v roce 2030 a odhad dokončovacích nákladů ve výši 35 miliard liber v cenách k roku 2015.

Zkušenosti se využijí i pro Sizewell C

Poznatky z výstavby Hinkley Point C mají být využity také u projektu Sizewell C v Suffolku. Ten má používat stejný britský návrh EPR a navázat na Hinkley Point C jako třetí a čtvrtý blok této řady ve Spojeném království.

Umístění portálového jeřábu u prvního bloku Hinkley Point C. Zdroj: EDF

Konečné investiční rozhodnutí pro Sizewell C přijala britská vláda v červenci 2025. Podle National Audit Office má projekt základní odhad nákladů 38,2 miliardy liber a dokončení výstavby se předpokládá v létě 2039. Britský kontrolní úřad zároveň upozornil, že ačkoli má být Sizewell C levnější na výstavbu než Hinkley Point C, výsledná cena elektřiny pro spotřebitele může být vyšší kvůli vyšším nákladům na kapitál a skutečnosti, že růst nákladů na Hinkley Point C vůči původním odhadům půjde na vrub dodavatele EDF.

Jiří Puchnar
