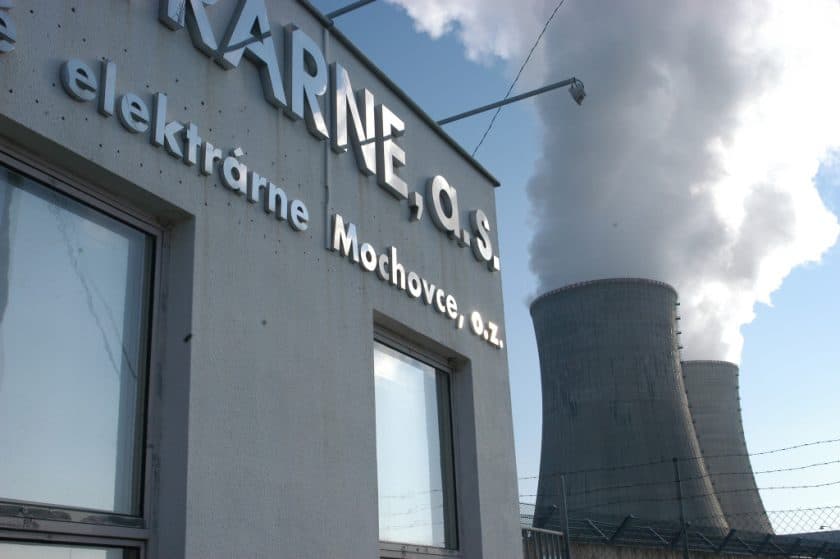

Slovenská jaderná elektrárna Mochovce by měla do tří let začít dodávat tepelnou energii do nedalekého města Tlmače. V rámci rekonstrukce centrální kotelny zhruba 3,5tisícového města budou nahrazeny kotle na biomasu a plyn. Elektrárna na vytápění města plánuje ročně dodat přes 6 GWh bezemisního tepla.
Společnost Slovenské elektrárne oznámila, že se v rámci vyššího energetického využití jaderné elektrárny Mochovce zaměří na dodávky tepelné energie pro město Tlmače. Projekt je ve fázi výběru technického řešení a ekonomického posouzení.
Elektrárna počítá s částečným odvodem tepla ze sekundárního okruhu bloku, ze kterého by město mohlo odebrat 6,3 GWh (zhruba 22,5 terajoulu) odpadního tepla ročně. Napojení na systém centrálního zásobování teplem (CZT) v Tlmačích si vyžádá také stavbu zhruba 6 kilometrů dlouhého potrubí. Městský provozovatel CZT plánuje v rámci rekonstrukce instalovat tepelná čerpadla voda-voda jako doplněk pro teplo z elektrárny.
"Technické řešení projektu počítá s napojením na potrubí okruhu chladicí cirkulační vody a vybudování výměníkové stanice. Cirkulační voda s teplotou 25-36 °C bude předávat své teplo přes deskový výměník tepla do uzavřeného sekundárního okruhu," uvádí Slovenské elektrárne.
Při pozitivním vývoji Slovenské elektrárne počítají se zahájením stavebních prací v roce 2027 a zprovozněním dodávek tepla na začátku roku 2028.
Bezemisní teplo pro domácnosti
Město s něco přes 3,5 tisíci obyvateli nyní spoléhá na centrální kotelnu s kotli na biomasu a plyn, nový zdroj tepla by tak přinesl významné snížení uhlíkové stopy topení. Druhá slovenská jaderná elektrárna Jaslovské Bohunice dodává teplo pro přilehlá města a obce již od roku 1987. Pro srovnání jen v roce 2023 dodala 429 GWh (860 TJ) tepelné energie.
Bezemisní dodávky tepelné energie z jaderné elektrárny zahájil v roce 2023 i český Temelín. V rámci 26 kilometrů dlouhého teplovodu do Českých Budějovic proudí zhruba 210 GWh (750 TJ) tepla ročně. Druhá česká jaderná elektrárna Dukovany plánuje dodávky tepla do zhruba 40 kilometrů vzdáleného Brna teprve zahájit. Zahájení stavby teplovodu je naplánováno na rok 2027 a dokončen má být za 4 roky.
