Čínské bloky CAP1000 v elektrárnách Haiyang a Xudabao dostaly kopuli kontejnmentu

Reaktorové bloky Haiyang 4 a Xudabao 1 zaznamenaly v únoru důležité stavební milníky. Na čtvrtém bloku jaderné elektrárny Haiyang byla instalována vnější ocelová kopule budovy kontejnmentu s dvojitou obálkou, zatímco na prvním bloku elektrárny Xudabao proběhlo vyzdvižení vnitřní kopule kontejnmentu.
Haiyang 4: instalace vnější ocelové kopule

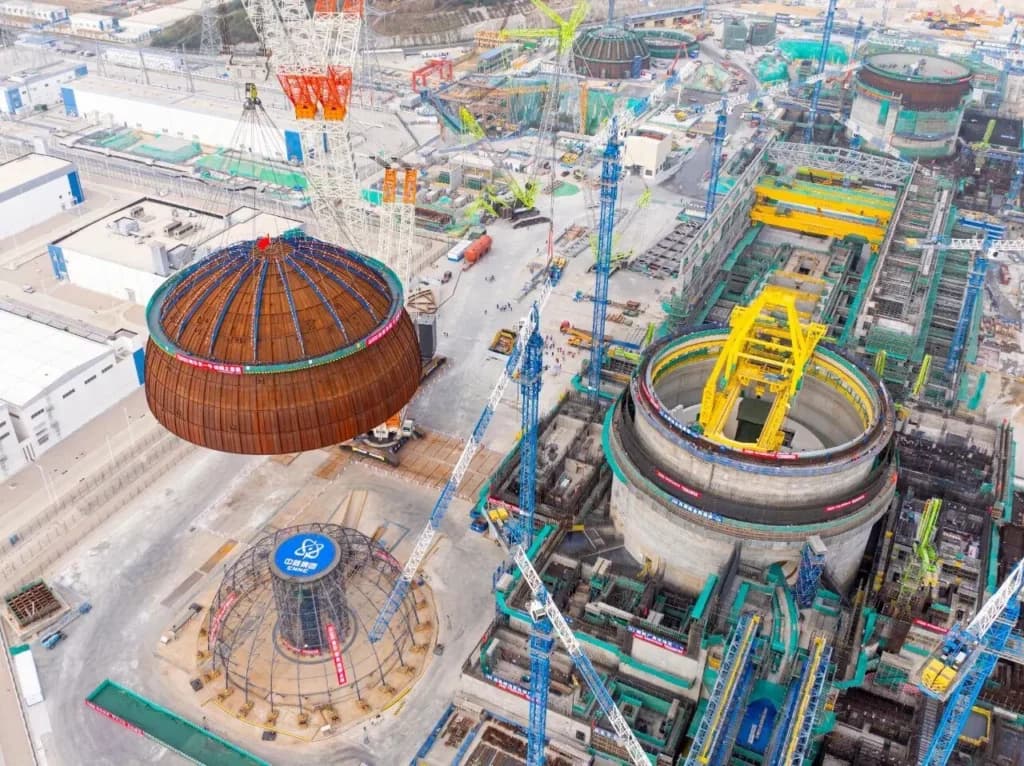

Čínská společnost State Power Investment Corporation (SPIC) uvedla, že 9. února byla osazena vnější ocelová kopule jaderného ostrova 4.bloku v provincii Šan-tung.
Ocelová kopule je významnou součástí budovy reaktoru. Nachází se na vrcholu ocelobetonové kompozitní konstrukce a nese zásobní nádrž vody pro pasivní chlazení kontejnmentu. Kopule má kuželový tvar a tvoří ji 32 radiálních hlavních nosníků, tři prstencové nosníky, 96 ocelových oplášťovacích panelů a tři ocelové plošiny napojené ve spodní části. Průměr kopule je přibližně 41 metrů, výška zhruba 11 metrů a hmotnost téměř 1 000 tun.
Podle SPIC instalace vnější kopule znamená dokončení hlavní konstrukce jaderného ostrova a vytváří důležitý předpoklad pro plný přechod projektu do fáze montáže zařízení a uvádění systémů do provozu.
CAP1000: Čínská verze AP1000 s modulární výstavbou
Design CAP1000 je čínskou verzí reaktoru Westinghouse AP1000. Využívá modulární výstavbu, kdy lze velké konstrukční moduly vyrábět v továrních podmínkách a následně je instalovat na staveništi. Tento přístup umožňuje paralelizaci prací, zkrácení doby výstavby a zároveň přináší ekonomické přínosy i výhody z hlediska řízení kvality.

Výstavba dvou bloků CAP1000 v JE Haiyang, kde jsou již provozovány dva bloky AP1000, byla schválena čínskou Státní radou v dubnu 2022. První betonáž jaderného ostrova 3.bloku byla provedena v červenci 2022. Výstavba 4.bloku začala v dubnu loňského roku. Plánovaná doba výstavby bloků 3 a 4 činí 56 měsíců a oba bloky mají být plně v provozu v roce 2027.
Xudabao 1: Ukončení stavební fáze
Společnost China National Nuclear Corporation (CNNC) oznámila, že 10. února byla na 1. bloku elektrárny Xudabao (provincie Liao-ning) vyzdvižena a osazena vnitřní kopule – horní část ocelové nádoby kontejnmentu. Podle CNNC tím výstavba bloku přechází ze stavební fáze do fáze montáže zařízení.
Ocelová nádoba kontejnmentu CAP1000 se skládá ze šesti modulů: spodního dna, válcové části (tvořené čtyřmi prstenci) a horního dna. Kontejnment představuje klíčovou bariéru proti úniku radioaktivních látek a je zásadním prvkem pro realizaci pasivních bezpečnostních funkcí.
Horní část kontejnmentu je sestavena a svařena ze 64 zakřivených ocelových desek, které po svaření tvoří poloelipsoidní kupoli. Vnitřní průměr měří téměř 40 metrů, celková výška přesahuje 11 metrů a hmotnost je více než 820 tun. Před vyzdvižením byly na konstrukci instalovány vybrané systémy a zařízení, včetně protipožárních sprinklerů a dočasného odvětrávání. CNNC uvádí, že tento postup snižuje objem následných prací na jaderné části, zvyšuje efektivitu výstavby a omezuje rizika při montáži.

CNNC zároveň uvedla, že úspěšné osazení kopule vytváří příznivé podmínky pro další montáž, uvádění do provozu a připojení k síti. Projekt má podle společnosti podpořit rozvoj čínské „nejsevernější jaderné základny“ a vytvořit základ pro energetický mix v provincii Liao-ning .
Další rozvoj elektrárny Xudabao
Čínské ministerstvo ekologie a životního prostředí v listopadu 2023 oznámilo, že Národní správa jaderné bezpečnosti rozhodla o vydání stavebního povolení pro bloky Xudabao 1 a 2, které mají disponovat reaktory CAP1000 s jednotkovým instalovaným výkonem 1 250 MWe. Později téhož měsíce se v lokalitě Xudabao u města Xingcheng (Huludao) konal ceremoniál k zahájení výstavby prvního bloku.
Projekt Xudabao byl původně plánován jako elektrárna se šesti bloky CAP1000, přičemž bloky 1 a 2 měly tvořit první etapu. Příprava lokality začala v listopadu 2010 a Národní komise pro rozvoj a reformy schválila projekt v lednu 2011. Později došlo ke změně plánů a výstavba dvou ruských bloků VVER-1200 (Xudabao 3 a 4) začala v červenci 2021, respektive v květnu 2022. Pátý a šestý blok elektrárny by měly být opět osazeny reaktory CAP1000.
Vlastníkem elektrárny je Liaoning Nuclear Power Company Ltd. Podíl CNNC činí 70 %, Datang International Power Generation Company drží 20 % a State Development and Investment Corporation 10 %. Generálním dodavatelem projektu je China Nuclear Power Engineering Company Ltd, dceřiná společnost CNNC.
Byl pro vás tento článek užitečný?
Podpořte web a jeho autory symbolickou částkou
Mohlo by vás zajímat
8. duben 2026
12. duben 2026
15. duben 2026
22. duben 2026
18. květen 2026
19. květen 2026
20. květen 2026
