Maďarský úřad pro atomovou energii (HAEA) vydal klíčová povolení umožňující zahájit lití prvního betonu pro Jadernou elektrárnu Pakš II. Konkrétně udělil stavební licence pro budovu dozorny, budovu pomocných provozů a budovu technické údržby 5. bloku.
Jedno z rozhodnutí se týká také výstavby šestého bloku Pakš II. Další se
vztahuje k výstavbě pátého bloku. První „jaderný“ beton — okamžik, od kterého je projekt oficiálně považován za „jadernou elektrárnu ve výstavbě“ — je plánován na únor 2026.
Incident z 30. ledna 2025 a reakce regulátora
Dne 30. ledna 2025 došlo v jižní části stavební jámy k uvolnění dvou rohů pažicí stěny. Regulátor HAEA následně nařídil částečné zastavení prací v dotčené oblasti, uložil prověření stability celé jámy a realizaci zajišťovacích opatření. Po jejich provedení povolil v červnu 2025 pokračování prací v plném rozsahu.
Postup výstavby a připravenost dodavatelů
Podle Rosatomu, generálního dodavatele projektu, nová povolení potvrzují soulad projektu s mezinárodními, evropskými i národními požadavky jaderné bezpečnosti. Design VVER-1200 pro nové bloky využívá kombinaci aktivních i pasivních bezpečnostních systémů.

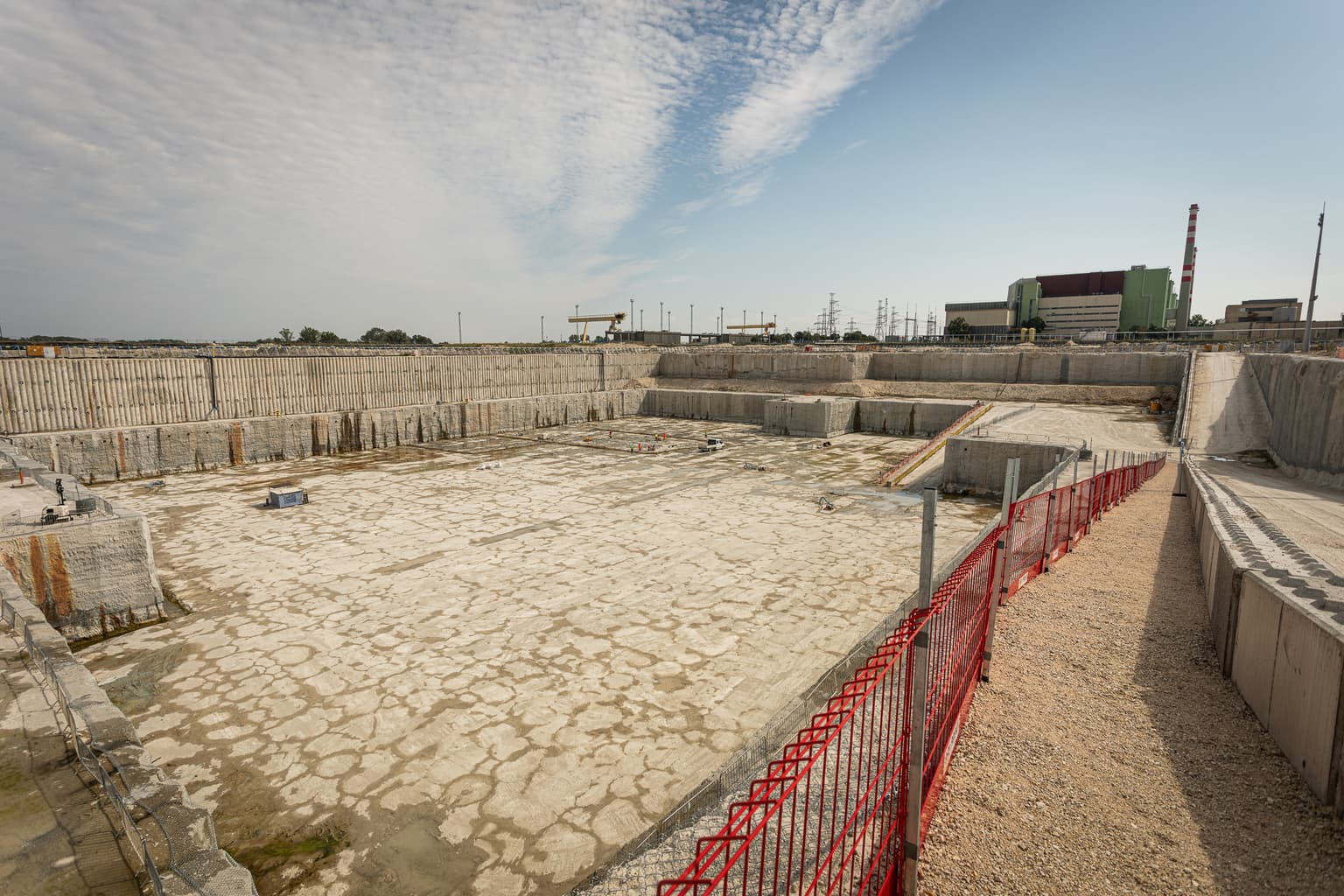

Zemní práce na základech jaderné elektrárny Pakš II. Zdroj: Paks 2
Maďarský ministr zahraničí Péter Szijjártó uvedl, že na staveništi již byly odtěženy 2 milionu m³ zeminy a do podloží instalováno 43 000 cementových sloupů. Dokončeno je 30 budov a dalších 50 je ve výstavbě. Komponenty pro výstavbu bloků se vyrábějí v šesti zemích; podílejí se i francouzské a německé firmy. Klíčové vnitřní vestavby reaktoru a parogenerátory vyrábí Rosatom v Rusku.
Diverzifikace paliva: Framatome od 2027, Westinghouse od 2028
Současně Maďarsko posiluje bezpečnost dodávek paliva pro provozované bloky VVER-440 v JE Pakš. Skupina MVM uzavřela se společností Westinghouse kontrakt v hodnotě 114 mil. USD na dodávky paliva od roku 2028. Podle generálního ředitele MVM Károlyho Mátraie dohoda zvýší bezpečnost a flexibilitu provozu i předvídatelnost cen pro domácnosti a firmy.
Prezident Westinghouse Nuclear Fuel Tarik Choho doplnil, že tímto kontraktem Westinghouse zásobuje všechny provozovatele reaktorů VVER v Evropě a na Ukrajině, čímž posiluje bezpečnost dodávek jaderného paliva.
Palivový soubor určený pro reaktory typu VVER-440. Zdroj: Rosatom
V rámci diverzifikace má Maďarsko od roku 2027 odebírat palivo VVER-440 také od společnosti Framatome. Historicky elektrárna odebírala palivo od ruského výrobce TVEL.
Politicko-průmyslový rámec a právní kontext v EU
Oznámení o diverzifikaci paliva přišlo v době jednání maďarského premiéra Viktora Orbána s americkým prezidentem Donaldem Trumpem. Memorandum o porozumění zmiňuje záměr prohloubit spolupráci v civilní jaderné energetice, včetně malých modulárních reaktorů (SMR) a nakládání s použitým palivem, s ambicí vytvořit z Budapešti regionální uzel pro středoevropský trh SMR.
Maďarsko avizovalo podporu výstavby až 10 SMR s potenciální hodnotou do 20 mld. USD. Podle vládní služby About Hungary se USA rovněž zavázaly vyjmout Maďarsko z případných energetických sankcí vůči Rusku, které by se dotýkaly projektu Pakš II.
Jaderná elektrárna Pakš. Zdroj: Wikimedia Commons / Barna Rovács (Rovibroni) / CC BY-SA 4.0
V září Soudní dvůr EU vyhověl odvolání Rakouska proti schválení maďarské státní podpory pro Pakš II a konstatoval, že Evropská komise měla důkladně prověřit soulad přímého zadání s pravidly EU pro veřejné zakázky. Komise proto znovu přezkoumává své rozhodnutí z roku 2017. Maďarští představitelé uvádějí, že verdikt projekt nezastaví ani neoddálí.
Stávající JE Pakš a parametry nových bloků
Elektrárna Pakš, ležící přibližně 100 km jižně od Budapešti, dnes zahrnuje čtyři tlakovodní reaktory VVER-440 sovětského designu uvedené do provozu v letech 1982–1987. Rozšíření Pakš II vychází z mezivládní dohody z počátku roku 2014, podle níž ruské podniky a mezinárodní subdodavatelé dodají dva bloky VVER-1200. Financování zahrnuje ruský státní úvěr ve výši až 10 mld. EUR, který má pokrýt 80 % nákladů projektu.
Žádost o stavební povolení pro Pakš II byla podána v červenci 2020, povolení bylo vydáno v srpnu 2022 a v roce 2023 byl dojednán stavební harmonogram. Cílem je připojit nové bloky k elektrické síti na počátku 30. let.
