Bavorská vláda bojuje za nejdelší možný provoz jaderného bloku Isar 2
Jaderná elektrárna Isar, Německo, Bavorsko. Autor: Bjoern Schwarz
Zdroj: Bjoern Schwarz

Bavorská vláda bojuje za nejdelší možný provoz jaderného bloku Isar 2

Bavorská vláda se kvůli opožděné výstavbě páteřní linky přenosové soustavy ze severu a s tím spojenými obavami o zajištění dodávek elektřiny snaží udržet svou jadernou elektrárnu Isar v provozu co nejdéle. Aktuální návrh novelizace německého Atomového zákona však může znamenat její dřívější odstavení než v nejzazším možném termínu, kterým je rok 2022.

Havárie jaderné elektrárny v japonské Fukušimě v roce 2011 měla za následek prohloubení již tak skeptického postoje Německa k jaderným elektrárnám. Také bavorská vláda chtěla co nejrychlejší odstavení své jaderné elektrárny Isar, která se nachází zhruba 75 kilometrů vzdušnou čarou od centra Mnichova. Co nejdříve mělo dojít k odstavení minimálně jednoho ze dvou bloků elektrárny. Potřebná novelizace atomového zákona byla schválena velmi rychle a měla za následek okamžité odstavení Isar 1 a dalších sedmi německých jaderných bloků.

Odstavené a provozované jaderné elektrárny v Německu. Zdroj: energiewende-global.com, upraveno

Nyní, o sedm let později, má dojít k další novelizaci německého zákona o atomové energii. S návrhem novely má ovšem problém bavorská vláda, důvod je nyní zcela opačný – obava, že 2. blok elektrárny Isar bude odstaven dříve než ve svém zákonem stanoveném nejzazším termínu v roce 2022.

Bavorsko, které je jedním z průmyslových center Německa, se obává o zajištění dodávek elektřiny. Blok Isar 2 vyrábí ročně přes 11 TWh elektrické energie, zhruba 12 % celkové spotřeby elektřiny v Bavorsku. Páteřní linka přenosového vedení SuedLink, která má průmyslový jih spojit s obnovitelnými zdroji zaplaveným severem země čelí zpoždění. Původně měla být hotova současně s odstavením posledních jaderných bloků v roce 2022.

Aktuálně se očekává, že by měla být dokončena v roce 2025. Podle vyjádření Lexe Hartmanna z roku 2016, ředitele společnosti Tennet, se jedná o „ambiciózní harmonogram“, jisté pochybnosti o tomto datu vyjádřil i Peter Hoffmann, odpovědný za zajištění provozu přenosové soustavy společnosti Tennet.

Co mění návrh novely německého Atomového zákona?

Stanovení maximálního možného množství elektřiny (tzv. zbytkové elektřiny), které mohou jednotlivé jaderné bloky vyrobit, proběhlo ještě v první fázi německého odklonu od jaderné energetiky na přelomu tisíciletí za vlády FDP a Zelených. Teprve koaliční vláda CDU/CSU a FDP stanovila, nad maximální množství elektřiny, i pevné termíny postupného odstavování jednotlivých bloků jaderných elektráren.

Odstavování jaderných elektráren - Německo

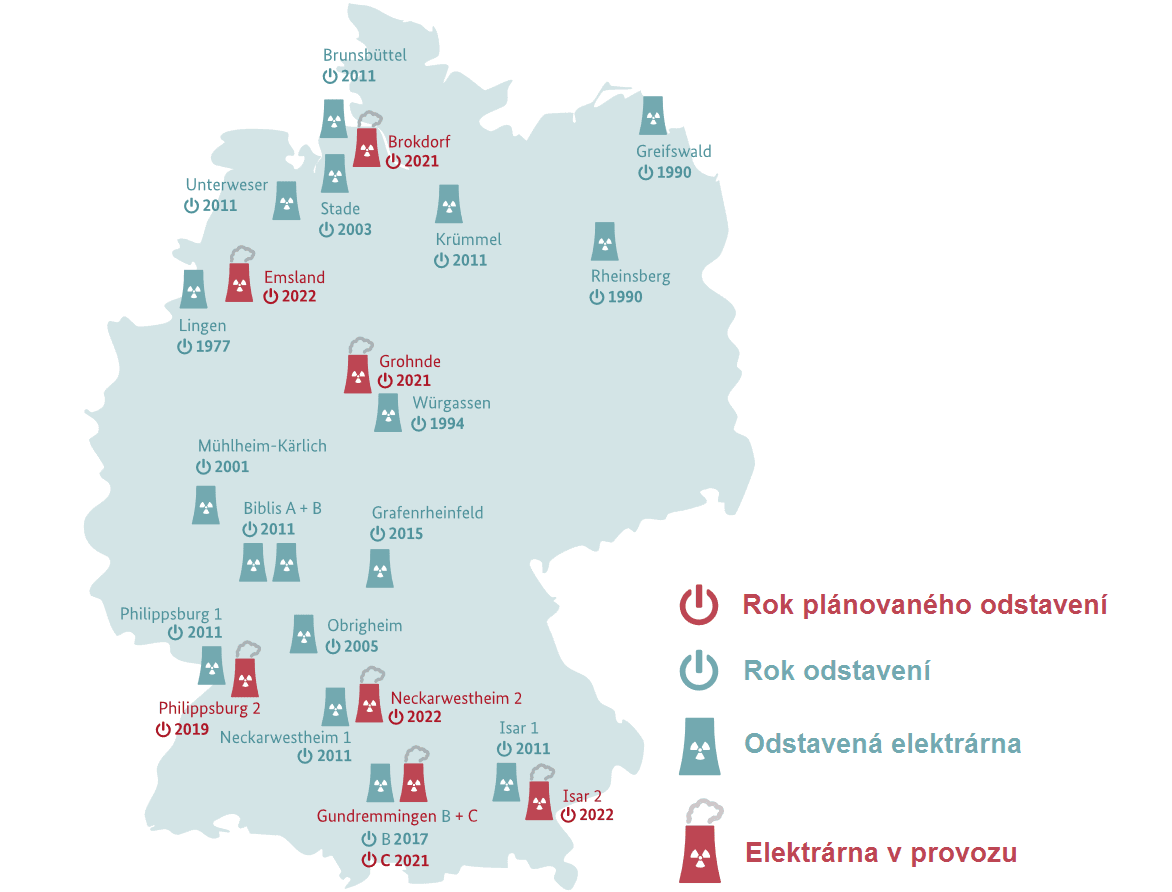

Nejzazší termíny odstavování jednotlivých jaderných bloků v Německu. Zdroj: energytransition.de

Provozovatelé jaderných elektráren Vattenfall a RWE byli podle názoru soudců z Karlsruhe tehdejším výslovným rozhodnutím Spolkového ústavního soudu znevýhodněny. Byl jim sice přidělen příslušný objem zbytkové elektřiny, ovšem stanovené termíny odstavování elektráren znamenaly, že obě společnosti nyní nedisponují elektrárnami, ve kterých by mohly tuto jadernou energii vyrobit.

Ačkoliv by toto množství elektřiny mohly prodat jiným provozovatelům jaderných elektráren, novela atomového zákona nyní zavádí, že pokud k tomu „navzdory vážnému úsilí“ nedojde, budou společnosti odškodněny. Právě s tímto bodem má problém bavorská vláda, jelikož E.ON, provozovatel bloku Isar 2, nedisponuje dostatečným množstvím zbytkové energie. To by tak mohlo znamenat dřívější uzavření 2. bloku jaderné elektrárny Isar.

Objem elektrické energie pro blok Isar 2 je dostačující pouze do jara 2020

Jaderná elektrárna Isar. Zdroj: PreussenElektra

Nejzazší termín odstavení bloku Isar 2 byl stanoven na konec roku 2022. Isar 2 se tak stal jednou ze tří jaderných elektráren, které mají být odstaveny jako poslední. Bavorsko nyní pro zajištění dodávek elektřiny potřebuje, aby byl zbývající blok jaderné elektrárny Isar provozován, jak nejdéle to bude možné, tedy do zákonem stanoveného termínu na konci roku 2022.

Množství elektřiny pro blok Isar 2 je však dostačující do jara 2020. Poté by provozovatel elektrárny, společnost E.ON, musel převést energii z jiných elektráren, například ze svého v roce 2011 trvale odstaveného reaktoru Krümmel, jehož vlastníkem je E.ON napůl s Vattenfallem.

Hrozbou pro bavorskou vládu ovšem je, pokud by pro E.ON a ostatní provozovatele bylo výhodnější elektrárny odstavit a inkasovat státní odškodnění. Co je míněno „vážným úsilím“, není v návrhu zákona podrobně vysvětleno. V případě Isar 2 by tak mohlo k odstavení dojít dříve, než se očekávalo. To je důvodem, proč se bavorské Ministerstvo hospodářství nyní dožaduje změn v zákoně.

„V tomto ohledu je pro Bavorsko důležité, aby bylo nejvyšší možné zbytkové množství ostatních jaderných elektráren převedeno na elektrárnu Isar 2,“ uvádí dle listu Süddeutsche Zeitung bavorská vláda k návrhu zákona.

Naopak Spolkovému ministerstvu pro životní prostředí by nebylo rychlejší odstavení elektrárny proti srsti.

„Náš návrh je zaměřen na co nejrychlejší postupné vyřazování jaderných elektráren, jak bylo stanoveno v hlavních bodech v širokém politickém a společenském konsensu v roce 2011,“ prezentuje svůj postoj k problematice ministerstvo.

Úvodní fotografie: Jaderná elektrárna Isar, Bavorsko. Autor: Bjoern Schwarz

Ad

Mohlo by vás zajímat:

Komentáře(0)
Komentáře pouze pro přihlášené uživatele

Komentáře v diskuzi mohou pouze přihlášení uživatelé. Pokud ještě účet nemáte, je možné si jej vytvořit na stránce registrace. Pokud již účet máte, přihlaste se do něj níže.

V uživatelské sekci pak můžete najít poslední vaše komentáře.

Přihlásit se
