18. prosinec 2023
V německé jaderné elektrárně Grafenrheinfeld zahájili demontáž parogenerátorů

Demontáž německých jaderných elektráren má za sebou další milník v elektrárně Grafenrheinfeld. Technici po jedenácti letech od odstavení tlakovodního reaktoru demontovali první z jeho parogenerátorů. Likvidace 365 tun vážících parogenerátorů proběhne ve Švédsku během příštího roku. Elektrárna Grafenrheinfeld s instalovaným výkonem 1275 MW vyrobila mezi lety 1982 a 2015 přes 330 TWh elektrické energie.

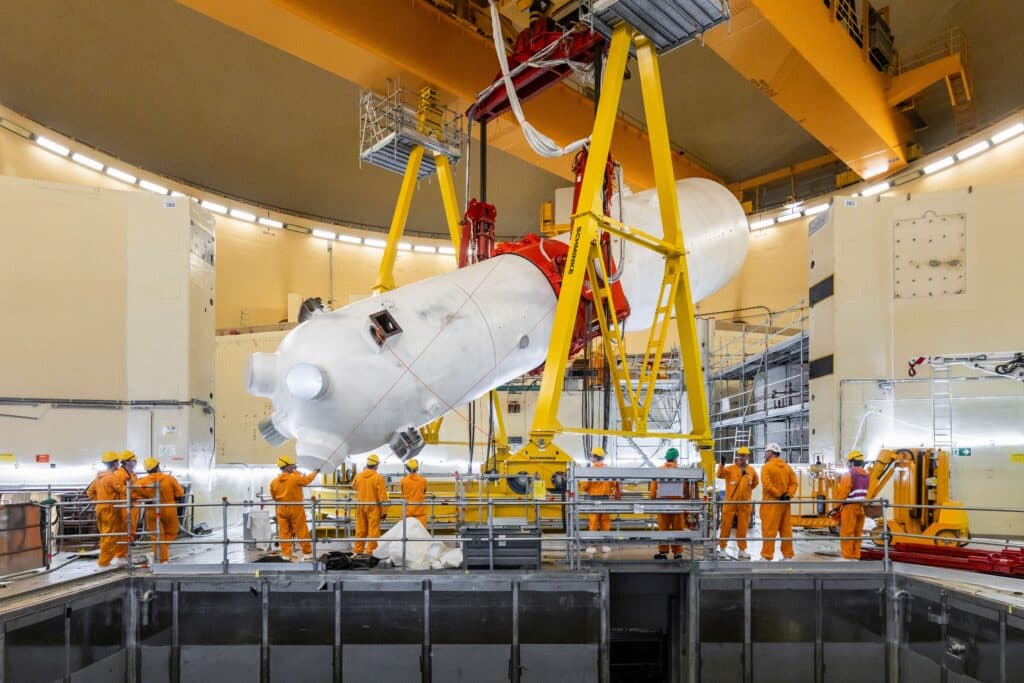

Německá společnost PreussenElektra oznámila, že technici zahájili demontáž čtveřice parogenerátorů v jaderné elektrárně Grafenrheinfeld. Každý z parogenerátorů měří na výšku 20 metrů a váží 365 tun, manipulace s nimi je tak složitá. Vyjmutí prvního parogenerátoru pak bylo obzvlášť náročné z důvodu omezeného prostoru v reaktorové budově, technici však proces bezpečně zvládli.
„Tento úkol vyžadoval maximální přesnost a skvělou inženýrskou práci. Díky měsícům příprav proběhlo samotné zvedání hladce, trvalo přibližně 9 hodin. Naši zkušení partneři Framatome a Mammoet, kteří již demontovali čtyři parogenerátory v jaderné elektrárně Unterweser, zvládli tuto výzvu i v elektrárně Grafenrheinfeld,“ uvedl projektový manažer Burghard Lindner.
PreussenElektra počítá, že demontáž všech parogenerátorů potrvá pravděpodobně do konce února. Na začátku roku 2027 pak technici parogenerátory přepraví do Švédska, kde proběhne jejich demontáž a roztavení. O tuto činnost se postará Cyclife - dceřiná společnost francouzské EDF, která od PreussenElektra získala zakázku na likvidaci 12 parogenerátorů z německých jaderných elektráren Unterweser, Grafenrheinfeld a Grohnde.
Konec provozu po 33 letech
Stavbu jednoblokové jaderné elektrárny Grafenrheinfeld zahájilo Německo v roce 1975. Do komerčního provozu tlakovodní reaktor s výkonem 1275 MW (netto) vstoupil v červnu 1982. Během svého provozu blok vyrobil přes 330 TWh elektřiny, než byl v červnu 2015 definitivně odstaven.
Společnost PreussenElektra požádala o povolení k vyřazení z provozu v roce 2014 a toto povolení obdržela v roce 2018. Druhé povolení k demontáži, zahrnující také rozebrání tlakové nádoby reaktoru, pak elektrárna Grafenrheinfeld získala na konci roku 2022.
Mohlo by vás zajímat
29. březen 2024
14. duben 2024
26. srpen 2024
28. říjen 2024
23. prosinec 2024
9. květen 2025
26. prosinec 2025







Komentáře v diskuzi mohou pouze přihlášení uživatelé. Pokud ještě účet nemáte, je možné si jej vytvořit na stránce registrace. Pokud již účet máte, přihlaste se do něj níže.
