Mochovce 4 dokončily montáž reaktoru a míří ke spuštění

Jiří Puchnar
Jiří Puchnar
3. srpen 2026, 10:46
5 komentářů
mochovce-4-dokoncily-montaz-reaktoru-a-miri-ke-spusteni

Slovensko se přiblížilo k dokončení jaderného projektu za přibližně 6,7 miliardy eur. Čtvrtý blok Mochovců má podle aktuálního harmonogramu dodat první elektřinu do sítě na konci léta 2026.

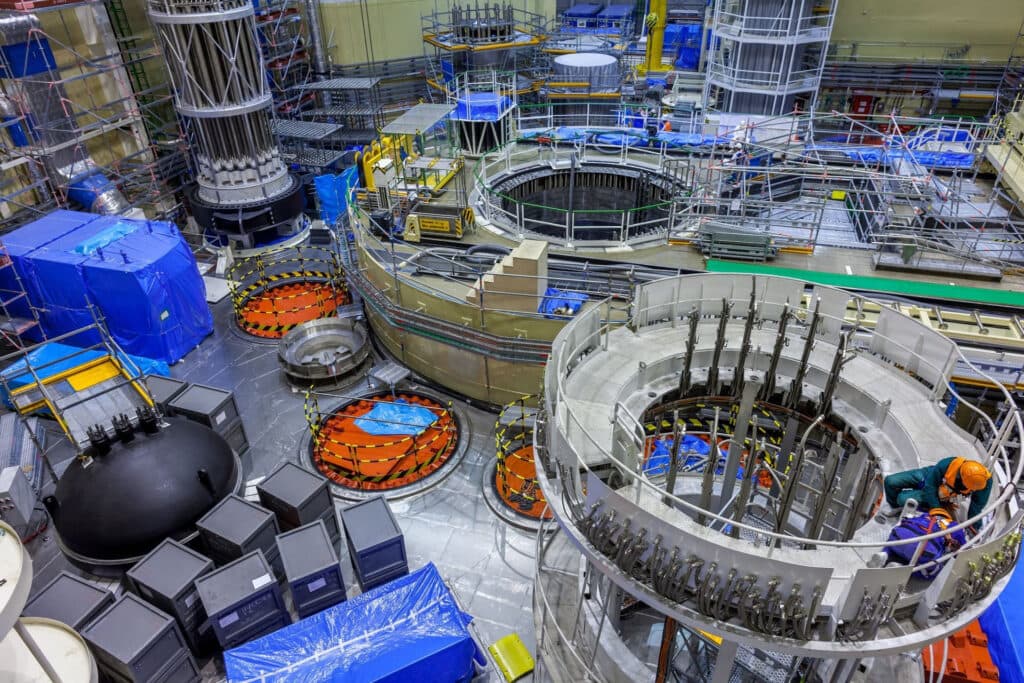

Slovenské elektrárne dokončily montáž a hermetické uzavření reaktoru čtvrtého bloku jaderné elektrárny Mochovce. Po zavezení všech 349 palivových souborů technici osadili a propojili technologická zařízení, uzavřeli reaktorovou nádobu a provedli kontroly, které podle provozovatele potvrdily připravenost primárního okruhu na další fázi spouštění.

Dokončením montáže skončila jedna z klíčových etap fyzikálního spouštění. Následovat mají pevnostní a těsnostní zkoušky primárního okruhu, předkritické testy a poté dosažení první kritičnosti a následné ustálení reaktoru na minimálním kontrolovaném výkonu (MKV).

Výkon se bude zvyšovat postupně

Během fyzikálního spouštění odborníci ověří neutronově-fyzikální charakteristiky aktivní zóny a další parametry reaktoru. Přechod do navazujícího energetického spouštění bude podmíněn souhlasem slovenského Úřadu jaderného dozoru, který posoudí výsledky provedených testů a připravenost zařízení.

Při energetickém spouštění se bude výkon bloku zvyšovat po jednotlivých výkonových hladinách, na nichž budou probíhat další zkoušky. Slovenské elektrárne předpokládají, že turbogenerátor bude přifázován k síti a blok dodá první elektřinu na konci léta 2026. Proces spouštění následně vyvrcholí 144hodinovým průkazným provozem na plném výkonu. Uvedený termín závisí na průběhu a výsledcích jednotlivých testů.

Spouštění povolil jaderný dozor

Úřad jaderného dozoru Slovenské republiky vydal povolení k uvádění čtvrtého bloku do provozu 22. května 2026. Protože proti rozhodnutí nebyly podány námitky, nabylo 24. června právní moci. Zavážení paliva začalo 29. června a bylo dokončeno 3. července. Regulátor zároveň upozornil, že přechod mezi jednotlivými etapami spouštění podléhá jeho samostatnému souhlasu.

Čtvrtý blok využívá tlakovodní reaktor typu VVER-440 a má instalovaný elektrický výkon 471 MW. Podle provozovatele má dodávat množství elektřiny odpovídající přibližně 13 % slovenské spotřeby elektřiny. Po jeho zprovoznění by slovenské jaderné elektrárny měly pokrývat přibližně 77,5 % domácí spotřeby elektřiny.

Projekt začal už v minulém století

Sesterský třetí blok Mochovců zahájil komerční provoz v říjnu 2023. Výstavba třetího a čtvrtého bloku začala v roce 1986, v roce 1992 však byla přerušena. Dostavba byla obnovena až po dlouhé přestávce v roce 2008. Slovenské elektrárne hodnotu celého projektu vyčíslují na přibližně 6,7 miliardy eur, tedy zhruba 162 miliard Kč.

Po dokončení čtvrtého bloku bude na Slovensku v provozu šest energetických reaktorů. Slovensko zároveň připravuje další velký jaderný zdroj v lokalitě Jaslovské Bohunice. Konečný výkon a další parametry projektu zatím nejsou definitivně stanoveny.

Jiří Puchnar

Byl pro vás tento článek užitečný?

Podpořte web a jeho autory symbolickou částkou

Loading...

Komentáře (5)

Richard Vacek3. srpen 2026, 14:07

Tak se zajišťuje energetická bezpečnost a jen tak mimochodem i velmi nízká produkce CO2.

Josef Koupil3. srpen 2026, 23:42

Ano Je je dobré řešení pro energetickou bezpečnost Slovenska. Po spuštěné této JE bude mít Slovensko největší podíl JE na výrobě el. energie na světě. A Fico plánuje rozjed další JE pro elektromobilitu a tepelná čerpadla. Nicméně relativní ekonomická výhodnost JE je založena na vývozu el. energie v létě. Teď se vyváží skvěle za vysoké ceny , protože není dost baterii ani samotných FVE jenže za 10 let bude situace úplně jiná a rentabilita JE se zhorší. Až zprovozníme bloky my nebude to už tak růžové jako dnes ,ale i to je umění postavit JE v pravý čas. Bohužel u nás se stavět nezačalo , protože to nejdříve blokovala strany zelených a pak Babiš vsadil na plyn jako ekonomicky lepší alternativu JE , ono by mu to vyšlo kdyby do Německa nepřestal proudit levný plyn z Ruska. V podstatě až po roce 2022 se rozjela velká dekarbonizace Německa a s tím skončil sen o masovém přechodu na plyn.

Ajrocket3. srpen 2026, 17:54

Trvalo to dlouho, trvalo to velmi dlouho, ale je to tady. Gratuluji.

Pavel Veselý4. srpen 2026, 09:41

Slováci i Mečiar byli mnohem chytřejší než Havel a jeho svítá. Ty hned na jaře 1990 odstřelili 3 a 4 blok ETE, kde již byly vybetonovane základové desky a celá technologie JE byla pro čtyři bloky. Prostě stavbu zakonzervovali a postupně spustili 3 a teď i 4 blok EMO. Gratulujeme.

Josef4. srpen 2026, 20:42

Kopnutí do prezidenta a pohádka o základech?

Zemní práce: Dokončené výkopy a úpravy základové spáry pro budoucí objekty 3. a 4. bloku.Projektová příprava: Zpracovaný technický a úvodní projekt pro celkem čtyři bloky od generálního projektanta Energoprojekt Praha.Infrastruktura: Území bylo od počátku dimenzováno a prostorově připraveno na provoz čtyř reaktorů (včetně vodního hospodářství a chladicích věží

Loading
