29. duben 2026
V Jaderné elektrárně Akkuyu dokončili zavezení palivových maket do reaktoru

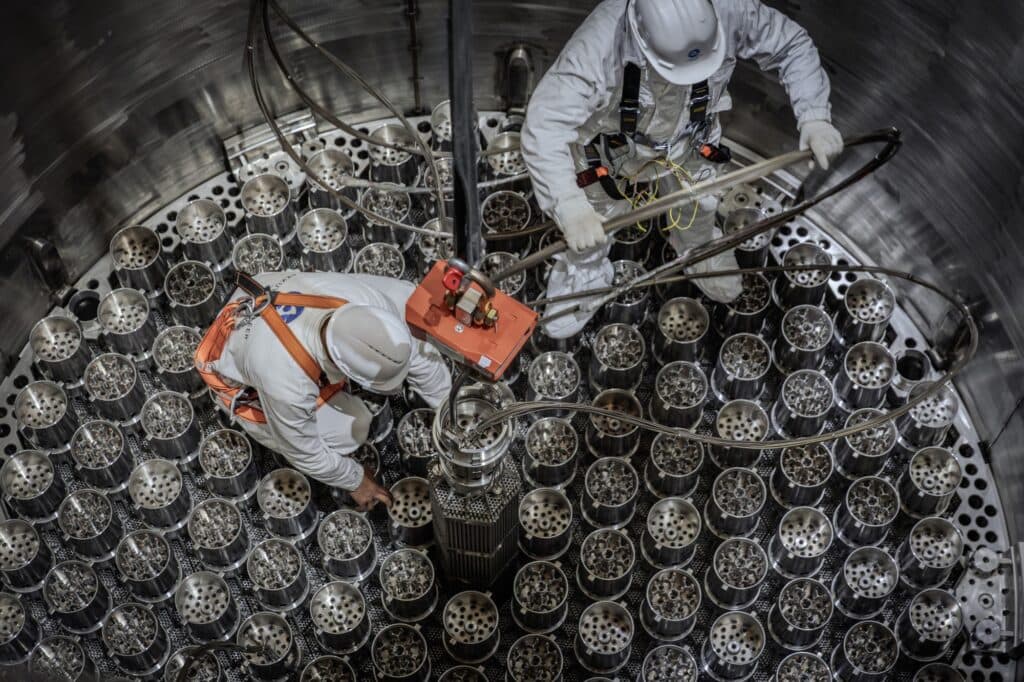

Na prvním bloku jaderné elektrárny Akkuyu v turecké provincii Mersin bylo do aktivní zóny reaktorové nádoby zavezeno všech 163 maket palivových souborů. Tento krok patří mezi důležité milníky uvádění bloku do provozu a slouží k ověření připravenosti technologie i personálu před dalšími předspouštěcími zkouškami.

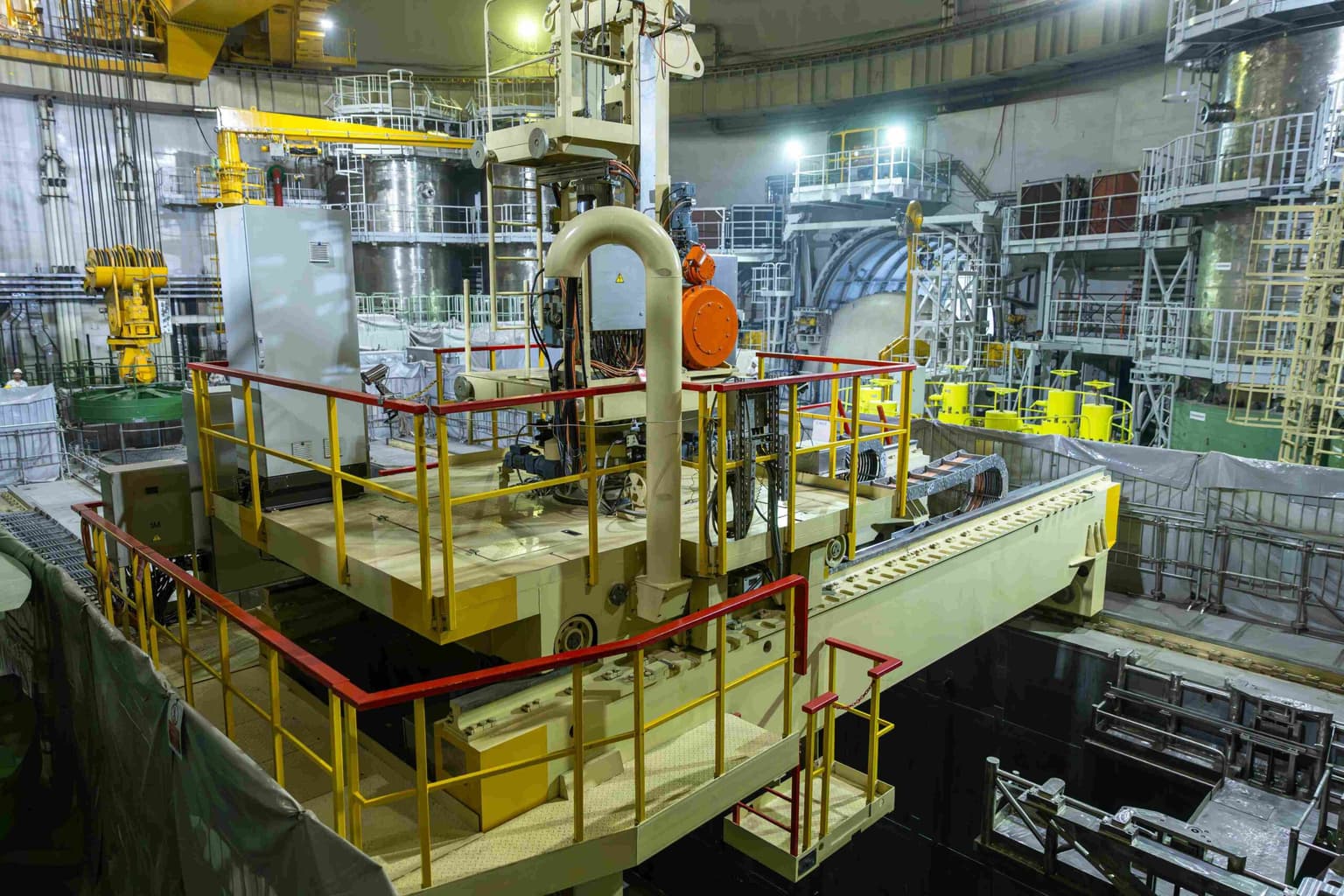

Makety palivových souborů mají podle Rosatomu stejné konstrukční provedení, hmotnost i rozměry jako skutečné palivové soubory, neobsahují však žádný jaderný materiál. Jejich zavezení proto umožňuje bezpečně ověřit manipulaci s palivem, funkci zavážecího zařízení i koordinaci personálu v podmínkách blízkých budoucímu provozu.

Generální ředitel společnosti Akkuyu Nuclear Sergej Butckich označil dokončení této operace za „generální zkoušku“ před zavezením skutečného jaderného paliva. Na ni mají navázat práce na horní části reaktoru a následně studené a horké zkoušky zařízení reaktorového bloku.
První turecká jaderná elektrárna

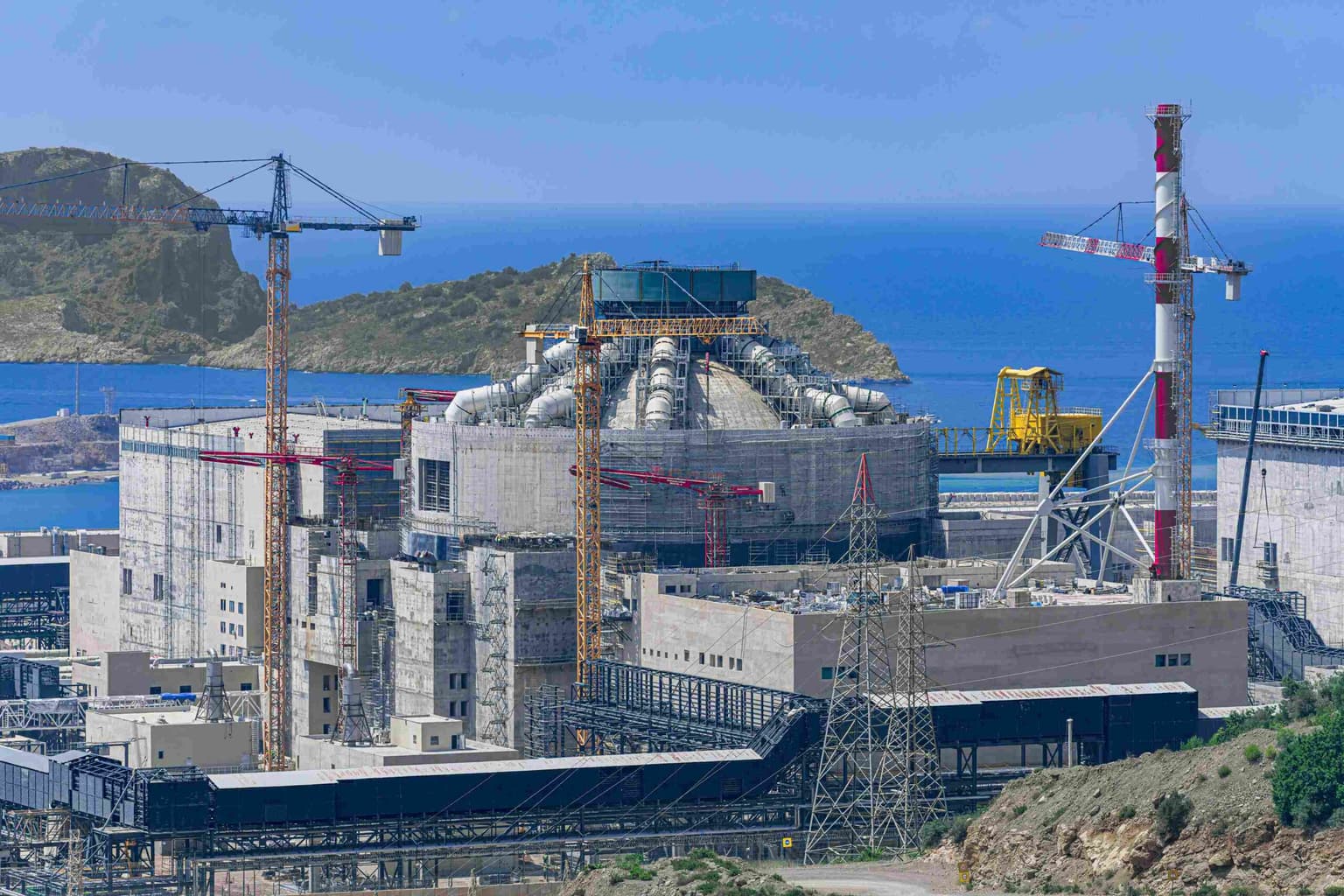

Akkuyu je první jadernou elektrárnou budovanou v Turecku. Projekt zahrnuje čtyři tlakovodní reaktory VVER-1200 generace III+ od ruského dodavatele Rosatom. Po dokončení má elektrárna disponovat celkovým instalovaným elektrickým výkonem 4,8 GW a podle projektových údajů má pokrýt přibližně desetinu turecké spotřeby elektřiny.
Projekt je realizován podle modelu build-own-operate. Rosatom tedy elektrárnu nejen staví, ale má ji také vlastnit a provozovat prostřednictvím projektové společnosti Akkuyu Nuclear. Základem projektu je rusko-turecká mezivládní dohoda z roku 2010.
Spuštění prvního bloku 8 let od zahájení výstavby
Výstavba prvního bloku začala v roce 2018, práce na čtvrtém bloku byly zahájeny v červenci 2022. Všechny čtyři bloky jsou tedy nyní oficiálně ve výstavbě. Projekt však oproti původním plánům nabral zpoždění a aktuální harmonogram počítá s výrobou elektřiny z prvního bloku do konce roku 2026.

Podle agentury Reuters Rusko v závěru roku 2025 poskytlo pro projekt Akkuyu nové financování ve výši 9 miliard dolarů. Reuters zároveň uvedl, že elektrárna je budována na základě dohody z roku 2010, která projekt hodnotila přibližně na 20 miliard dolarů.
Byl pro vás tento článek užitečný?
Podpořte web a jeho autory symbolickou částkou
Mohlo by vás zajímat
1. květen 2026
5. květen 2026
19. květen 2026
25. květen 2026
27. květen 2026
8. červen 2026
10. červen 2026
