Index domácností (Vše)
1595Kč/měsíc
-1,62%
Elektřina - CZ (Cal26)
95,74EUR/MWh
+1,21%
Zemní plyn - CZ (Cal26)
34,93EUR/MWh
+0,85%
Ropa - Brent (Nov25)
67,52USD/Barel
-0,63%
Ropa - WTI (Oct25)
63,68USD/Barel
-0,58%
Emisní povolenky (Dec25)
77,48EUR/t
+0,65%
Zemní Plyn - TTF (Oct25)
32,84EUR/MWh
+1,34%
Uhlí API2 - ARA (Cal26)
104USD/t
+1,17%
Index domácností (Vše)
1595Kč/měsíc
-1,62%
Elektřina - CZ (Cal26)
95,74EUR/MWh
+1,21%
Zemní plyn - CZ (Cal26)
34,93EUR/MWh
+0,85%
Ropa - Brent (Nov25)
67,52USD/Barel
-0,63%
Ropa - WTI (Oct25)
63,68USD/Barel
-0,58%
Emisní povolenky (Dec25)
77,48EUR/t
+0,65%
Zemní Plyn - TTF (Oct25)
32,84EUR/MWh
+1,34%
Uhlí API2 - ARA (Cal26)
104USD/t
+1,17%

Rozvoj německé přenosové soustavy nabral několikaleté zpoždění, tvrdí nové ministerstvo

David Vobořil
17. leden 2022, 10:27
7 komentářů
rozsirovani-nemecke-prenosove-soustavy-nabralo-nekolikalete-zpozdeni-tvrdi-nove-ministerstvo

Rozšiřování německé přenosové soustavy neprobíhá zdaleka tak rychle, jak je pro energetickou transformaci nezbytné. Ve své úvodní zprávě hodnotící stav energetické transformace a pokroku ve snižování emisí to uvedlo nové ministerstvo hospodářství a klimatu (BMWK).

Podle analýzy ministerstva hrozí značné zpoždění v délce několika let při budování čtyř páteřních propojení německé přenosové soustavy. Tato vedení jsou základem německé energetické transformace (Energiewende), jelikož právě přenos elektřiny z obnovitelných zdrojů energie (OZE), zejména větrných elektráren na severu, do míst spotřeby, která je z velké části soustředěna na jihu, je největším německým problémem.

Právě nedostatečná přenosová kapacita je důvodem, proč Německo od roku 2017 na stabilizaci své přenosové soustavy pravidelně vydává mezi 1,3-1,4 mld. eur (v přepočtu cca 33-36 mld. korun) ročně.

Německo navíc na konci loňského roku odstavilo 4 GW instalovaného výkonu jaderných elektráren a stejný výkon odstaví i na konci letošního roku. 4 GW z toho na jihu Německa. Dalších minimálně 6,4 GW uhelných elektráren má být odstaveno do roku 2023.

Řešením problému prohlubující se regionální nerovnováhy dostupného a požadovaného výkonu mají být zejména zmiňovaná vysokonapěťová stejnosměrná (HVDC) páteřní přenosová vedení. Jmenovitě se jedná o nově budovaná podzemní HVDC vedení SuedLink, SuedOstLink a A-Nord, a dále také projekt Ultranet, který pro 340 kilometrů dlouhé stejnosměrné vedení využije existujících stožárů velmi vysokého napětí.

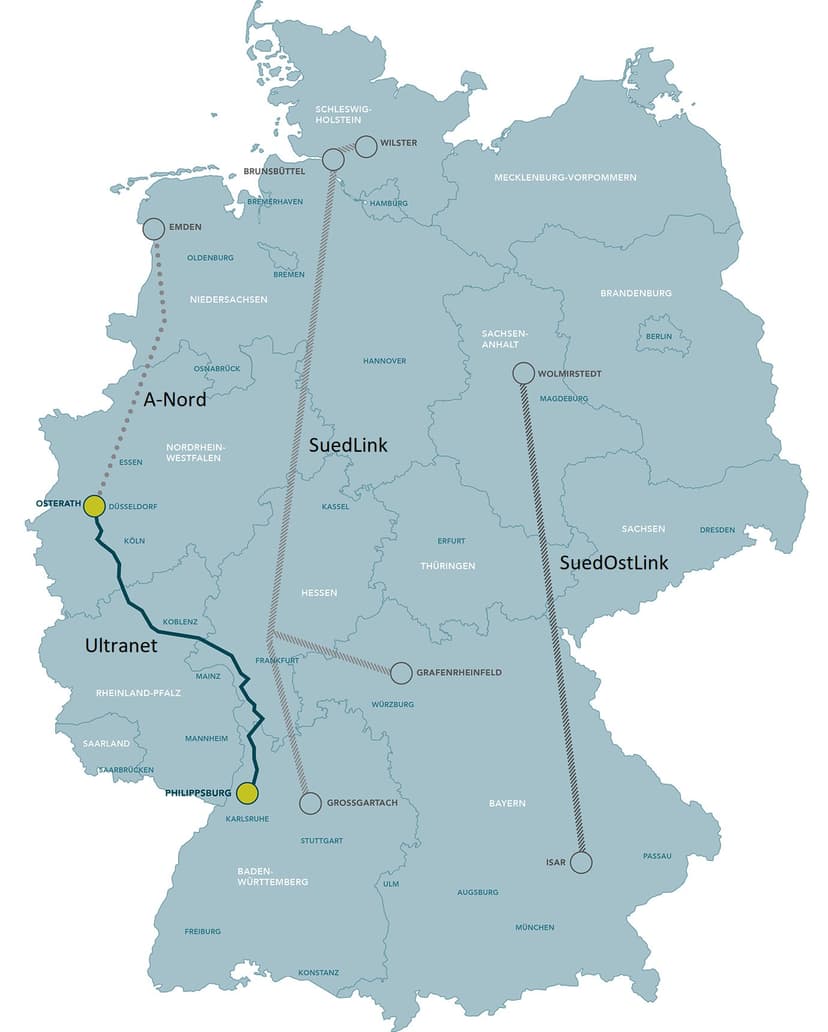

Plánovaná německá HVDC přenosová vedení. Zdroj: TransnetBW

„Transformace energetického systému směrem k neutralitě vůči skleníkovým plynům v roce 2045 vyžaduje kromě výrazného urychlení rozvoje OZE také odpovídající rozšíření a rekonstrukci sítí a (energetické) infrastruktury, jakož i jejich modernizaci a digitalizaci. Jen tak můžeme zajistit dodatečné objemy elektřiny potřebné pro dekarbonizaci průmyslu, dopravy a teplárenství a zajistit bezpečnost dodávek a stabilitu soustavy,“ uvádí BMWK ve své zprávě.

Zpoždění realizace páteřních vedení o dva až tři roky

Ve 3. čtvrtletí roku 2021 bylo v provozu pouze 1 435 km z přibližně 11 500 km plánovaných vedení, dalších 1 114 km je ve výstavbě. Celkem 8 948 km je stále před schválením nebo ve schvalovacím procesu. V případě zmiňovaných severojižních propojení se dle zprávy BMWK očekávají následující zpoždění:

  • SuedLink – zprovoznění v roce 2028 místo roku 2026,
  • SuedOstLink – 2027 místo 2025,
  • Ultranet – 2027 místo 2024,
  • A-Nord – 2027 místo 2025.

BMWK uvádí, že za tato zpoždění často mohou zdlouhavé postupy, a plánuje proto provést jak zákonné změny, tak zlepšit kontrolu rozšiřování sítě a provést změny plánovacích postupů tam, kde to bude možné. Za průtahy procesů stojí však zejména odpor veřejnosti a slabá vůle vlád jednotlivých spolkových zemí v poskytování povolení pro výstavbu vedení, řešení těchto příčin však ministerstvo neuvádí.

Tim Meyerjürgens, provozní ředitel provozovatele přenosové soustavy TenneT, uvedl, že existuje dostatek způsobů pro zavedení moderních a efektivních plánovacích a schvalovacích postupů - například standardizace druhové ochrany a užší provázání regionálního plánování.

"Cílem musí být, aby plánování bylo stejně rychlé jako výstavba," uvedl Meyerjürgens.

Plán rozvoje soustavy bude muset být rozšířen

S novými opatřeními pro zrychlení rozvoje OZE, která oznámil nový německý ministr hospodářství a ochrany klimatu Robert Habeck a která by měla být schválena kabinetem do konce dubna, bude nezbytné plány rozvoje přenosové soustavy dále rozšířit. Tlak na urychlení výstavby stávajících projektů tak ještě vzroste.

"Již v roce 2022 doplníme do Federálního plánu požadavku na síť (Bundesbedarfsplan) další přenosová vedení, která jsou nutná k dosažení nových cílů v oblasti ochrany klimatu," tvrdí ve své zprávě BMWK.

Komentáře (7)

De Carbon17. leden 2022, 11:14

Minuly ministr prumyslu a take ministr dopravy byli spis kamaradi fosilnich koncernu. Byl to ten stejny ministr dopravy ktery se opakovane pokousel o zavedeni myta pro osobni auta v DE. Nekolikrat celil odvolani, ale fosilni lobby ho vzdy podrzela. Konecne jsou pryc.

Omega17. leden 2022, 11:17

Takže optimistický scénář pro jih Německa je rok 2028. Do té doby bude v oblasti nedostatek zdrojů.

Ještě že Maďaři staví PAKSII a Slováci ty Mochovce. Jinak by Rakousko bylo na suchu (nemělo by odkud dovést a voda také jednou dojde).

Jen by mě zajímalo, kolik si Němci dají interní pokuty za nedodržení emisních cílů až do roku 2028.

VK17. leden 2022, 12:54

PAKSII bohuzel do roku 2028 rozhodne nic vyrabet nebude. Za 6 let nemaji sanci to stihnout ani ve snu.

miro novak17. leden 2022, 11:18

kde urobili inzinieri z NDR chybu, ved su mudrejsi ako ti nasi.

Nefi17. leden 2022, 11:19

Nejprve bych zametal před vlastním prahem.

Maly Jarda18. leden 2022, 19:41

vsechny thle "proinvestované" desítky miliard Euro jsou ukradené lidem a spláchnuté do záchoda protože nic z toho by nebylo potřeba kdyby Německo systematicky nelikvidovalo svojí bezemisní jadernou energetiku

nikdo25. leden 2022, 22:47

Doufám že tato vedení budou bránit před možným teroristickým útokem, takto centralizovat energetiku mě přijde nebezpečné.
