Domů
Energetika v ČR
Jaké zdroje pokrývají zatížení v ČR a jak se situace změní po odstavení uhlí?
Vedení VVN
Zdroj: ČEPS

Jaké zdroje pokrývají zatížení v ČR a jak se situace změní po odstavení uhlí?

Události z počátku letošního roku (zejména dosažení rekordního zatížení české soustavykrátkodobé rozdělení evropské synchronní přenosové sítě) a stále sílící tlak na zrychlení odstavování uhelných zdrojů vyvolávají diskuze nad možnostmi budoucího zajištění bezpečnosti dodávek elektřiny v ČR. Podle provozovatele přenosové soustavy ČR nebude v budoucích letech schopná Česká republika zajistit zdrojovou přiměřenost bez poměrně masivního rozvoje elektráren a tepláren spalujících zemní plyn. ČEPS přitom v rámci svých simulací uvažuje i s provozem nového jaderného bloku s instalovaným výkonem 1200 MWe od druhé poloviny 30. let a s provozem zbylých bloků v elektrárně Dukovany až na hranici 60 let provozu, tedy do období 2045 až 2047.

Extrémní mrazy, které zasáhly Českou republiku v druhém únorovém týdnu, vedly až k dosažení nejvyšší hodnoty zatížení elektrizační soustavy od roku 1990, od kterého jsou k dispozici relevantní data. Tato hodnota ve výši 12 292 MW byla zaznamenána 15. února před 9. hodinou ranní. Jednalo se o 200 MW vyšší hodnotu ve srovnání s původním rekordem z přelomu února a března 2018, kdy Evropu rovněž zasáhla vlna mrazivého počasí.

Při pohledu na výrobu elektřiny ve zmiňovaném dni je patrné, že velkou část zatížení pokrývaly během uvedené 9. hodiny jaderné (zhruba 3,5 GW) a uhelné elektrárny (zhruba 5,1 GW). K pokrytí zatížení přispěly nemalou měrou také elektrárny spalující zemní plyn, které během 9. hodiny dodávaly do sítě kolem 1,5 GW. Vodní a přečerpávací vodní elektrárny dodávaly zhruba 1,1 GW. Solární, větrné, biomasové a ostatní obnovitelné zdroje zdroje dohromady zhruba 900 MW.

Podobná situace je přitom typická pro většinu zimních dnů. Jako příklad lze uvést třetí lednový týden v letech 2019 a 2020. V těchto týdnech dodávají nejvýznamnější české baseloadové zdroje (uhelné a jaderné elektrárny) do sítě obvykle 7 až 9 GW. Flexibilní plynové, vodní a přečerpávací elektrárny dodávají podle situace v síti a na trhu s elektřinou obvykle 0,5 až 2,5 GW. Solární elektrárny dodávají do 500 MW a větrné elektrárny do 300 MW.

Odlišná situace nastává během typických letních dnů. Jako příklad lze pro porovnání uvést třetí červencový týden v roce 2019 a 2020. Z grafů níže je patrné, že v těchto dnech dodávají uhelné a jaderné elektrárny obvykle 5 až 6 GW. Flexibilní plynové, vodní a přečerpávací elektrárny dodávají obvykle kolem 0,5 až 2,0 GW. Výroba solárních elektráren dosahuje při příznivých podmínkách až 1200 MW. Výroba větrných elektráren většinou nepřesáhne 100 MW.

Z uvedených grafů lze s určitou mírou přesnosti odvodit velikost tzv. základního zatížení elektrizační soustavy (baseload), tedy minimálního zatížení dosaženého ve sledovaném období, v typických zimních a letních dnech. Pro zimní období se jedná o hodnotu 7,5 až 8,5 GW, v letních dnech poté zhruba 6 GW.

Podobná čísla vyplývají i z nedávno provedené analýzy spotřeby elektřiny v ČR na datech z roku 2018. Pro hodnotu ročního baseloadu je podle uvedené analýzy klíčový zejména odběr elektřiny z hladiny vysokého napětí (případně zvlášť vysokého napětí), který připadá především na průmyslové odběratele. S výjimkou vánočních svátků a Nového roku je podíl těchto odběratelů na celkovém zatížení soustavy vždy vyšší než 50 %, a to i během víkendů. V létě je podíl velkoodběratelů vzhledem k nižší spotřebě domácností ještě o to patrnější.

V průběhu zmiňovaného roku 2018 klesal odběr velkoodběratelů jen málokdy pod 5000 MW. Naopak špičkový odběr dosahoval po většinu roku 6500 až 7000 MW, v zimních měsících poté 7000 až 7500 MW. Podobně jako v případě domácností i maloodběratelů byl patrný nárůst spotřeby při únorových mrazech, kdy velkoodběr přesáhl i 8000 MW.

Zajímavý je i pohled na minimální dosahovaný odběr v segmentu domácností, který v letních měsících neklesá pod 750 MW a během chladného února pod 1600 MW. Zejména v tomto segmentu je přitom do budoucna při očekávaném rozvoji elektrického vytápění a chlazení možné očekávat nárůst uvedených hodnot.

Jak zajistit bezpečnost dodávek elektřiny v ČR po odstavení uhelných zdrojů?

Při pohledu na výše uvedené grafy a hodnoty je zřejmé, že uhelné elektrárny jsou prozatím zcela klíčové pro pokrytí jak základního zatížení soustavy, tak pro pokrytí pološpičkového a někdy i špičkového zatížení. V roce 2019 byl podíl těchto zdrojů na celkové hrubé výrobě elektřiny v ČR téměř 42 %.

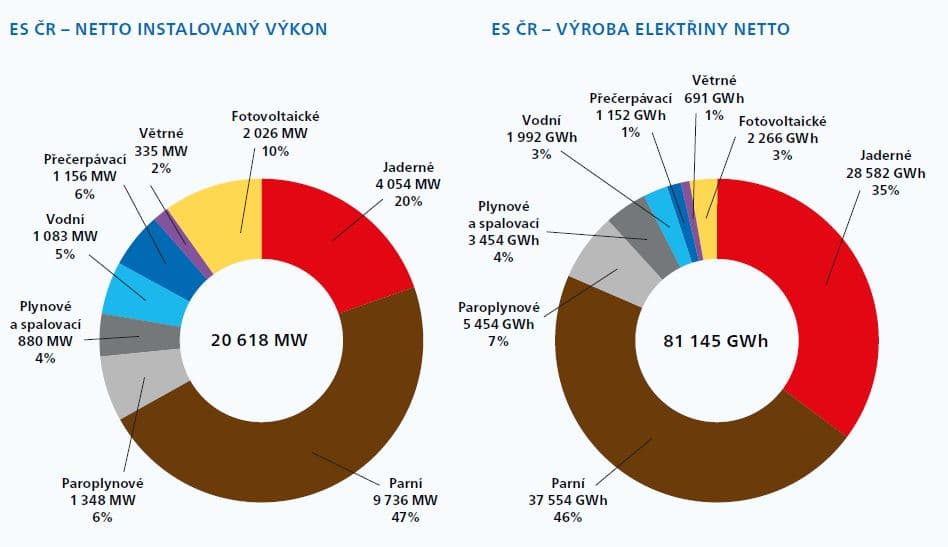

Netto instalovaný výkon a výroba elektřiny netto v ES ČR v roce 2019, zdroj: ERÚ, přepočet ČEPS
Netto instalovaný výkon a výroba elektřiny netto v ES ČR v roce 2019,

zdroj: ERÚ, přepočet ČEPS

Vzhledem k sílícímu tlaku na urychlení odklonu od uhlí je přitom stále více diskutovanější otázka, jak v příštích letech zajistit bezpečnost dodávek elektřiny v ČR.

Na tuto otázku se pokusil ve svém Hodnocení zdrojové přiměřenosti ES ČR do roku 2040 (MAF CZ) odpovědět provozovatel české přenosové soustavy, ČEPS, a.s. Vzhledem ke komplexnosti a šíři problematiky přitom ČEPS zpracovává toto hodnocení v několika scénářích, přičemž klade důraz na čtyři klíčové aspekty:

  1. Spolehlivost – udržení spolehlivostních standardů dodávky elektřiny (zejména ukazatele LOLE na úrovni do 6–8 hodin/rok)
  2. Soběstačnost – zachování výroby elektřiny na území ČR alespoň na úrovni 90 % poptávky po elektřině (požadavek ASEK)
  3. Ekonomická oprávněnost – uvažování ekonomicky opodstatnitelného rozvoje zdrojové základny, především v oblasti rozvoje špičkových a pološpičkových zdrojů nezbytných pro udržení bezpečné a spolehlivé dodávky
  4. Emisní stopa – snižování emisí skleníkových plynů

ČEPS ve výše uvedené zprávě uvádí řadu vstupních předpokladů pro jednotlivé typy zdrojů, které pro své simulace využil. V oblasti uhelných zdrojů upozorňuje mimo jiné na to, že tyto zdroje nepřispívají pouze ke krytí poptávky po elektřině, ale zejména k poskytování podpůrných služeb.

„Uhelné zdroje téměř kompletně zajišťují pokrytí automatické regulace frekvence FCR, představují cca 80 % dostupného výkonu pro zápornou regulaci výkonové rovnováhy (aFRR-, mFRR-) a přibližně ½ dostupného výkonu pro kladnou regulaci výkonové rovnováhy (aFRR+, mFRR+). Výroba uhelných elektráren má přesahy i do teplárenství, jelikož většina z nich dodává i teplo pro soustavy dálkového vytápění (CZT),“ uvádí ČEPS v MAF CZ.

ČEPS zároveň upozorňuje, že vzhledem k vysoké závislosti těchto zdrojů na ceně emisních povolenek může útlum jejich výroby nastat nezávisle na rozhodnutí týkajícího se jejich vynuceného odstavení.

Jedním ze základních předpokladů provedených simulací je i očekávaná transformace v segmentu tepláren a závodních energetik, která by měla vést k výstavbě plynových zdrojů kombinované výroby elektřiny a tepla (KVET) o celkovém instalovaném výkonu přesahujícím 1000 MW. ČEPS přitom do této kategorie neřadí řadu velkých uhelných zdrojů dodávajících teplo, jako jsou zdroje v Mělníku, Opatovicích, Dětmarovicích či Kladně. Lze očekávat, že i tyto velké uhelné zdroje budou postupně nahrazeny plynovými kogeneračními zdroji.

V oblasti jaderných elektráren ČEPS počítá s provozem jaderných bloků v Temelíně do období 2060/2062. Stávající bloky jaderné elektrárny Dukovany by podle předpokladů ČEPS měly být provozovány do období 2045 až 2047.

„Od druhé poloviny třicátých let je v rámci simulací a výpočtů uvažováno s provozem nového jaderného bloku s instalovaným brutto výkonem 1200 MWe. Po určité období je tedy uvažováno se souběhem všech stávajících bloků jaderných elektráren společně s novým blokem. Tento předpoklad je nezbytnou podmínkou pro provedení útlumu výroby elektřiny z uhlí,“ uvádí ČEPS.

Jak už bylo uvedeno výše, ČEPS modeluje vývoj zdrojové přiměřenosti v několika scénářích, které se liší mimo jiné v tempu útlumu uhelných zdrojů a rozvoji obnovitelných zdrojů energie. Aby bylo v jednotlivých scénářích zajištěno dodržení bezpečnostních a spolehlivostních parametrů provozu ES ČR, provádí ČEPS tzv. dozdrojování pomocí moderních paroplynových bloků.

Jediným scénářem, který tzv. dozdrojování nevyžaduje, je Referenční scénář, jenž počítá s provozem uhelných zdrojů i po roce 2040.

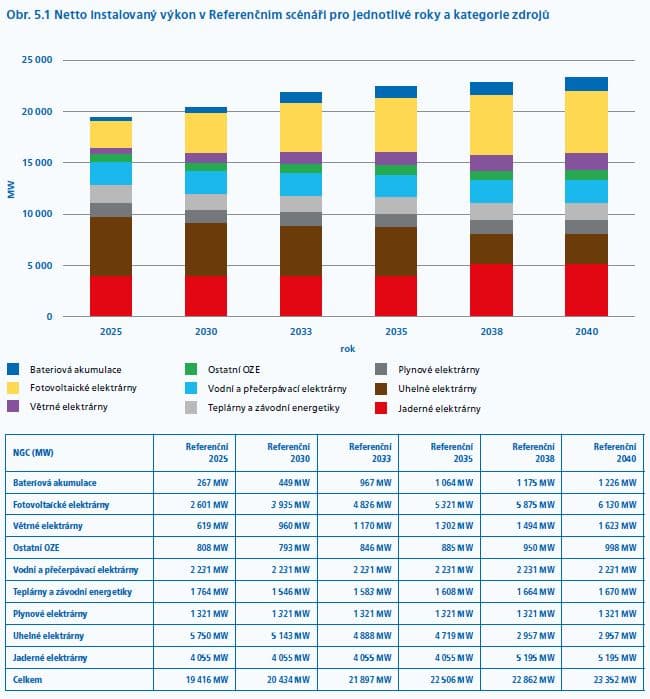

MAF CZ - výhled instalovaného výkonu pro Referenční scénář. Zdroj: ČEPS
MAF CZ – výhled instalovaného výkonu pro Referenční scénář. Zdroj: ČEPS

Koncepční scénář, který počítá s výraznějším odklonem od uhelných zdrojů po roce 2030 a s kompletním odchodem od uhlí k roku 2038 již indikuje potřebu výstavby 2,4 GW nových paroplynových zdrojů.

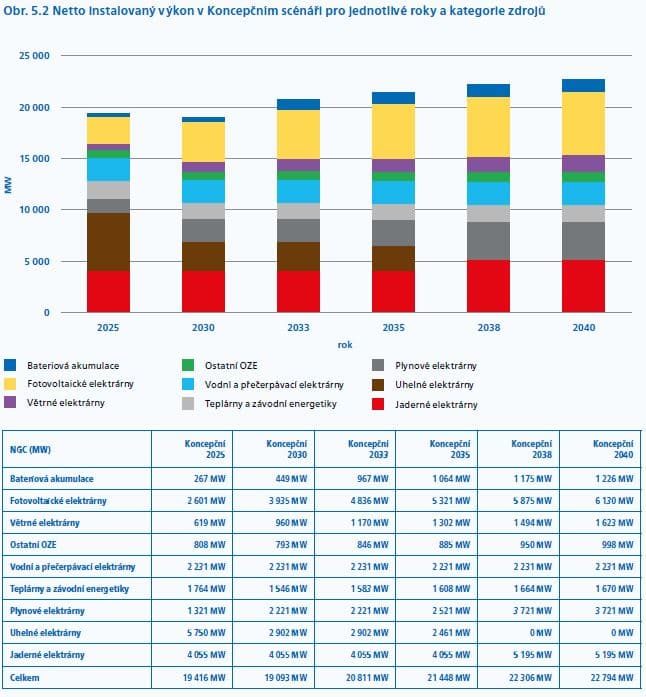

MAF CZ – výhled instalovaného výkonu pro Koncepční scénář. Zdroj: ČEPS
MAF CZ – výhled instalovaného výkonu pro Koncepční scénář. Zdroj: ČEPS

Zajímavé jsou výstupy simulací pro Progresivní scénář, který počítá s koncem uhlí v roce 2033 a vyšší penetrací obnovitelných zdrojů energie. Tento scénář mimo jiné vyžaduje velikost dozdrojovaného výkonu na úrovni 3600 MW k roku 2033.

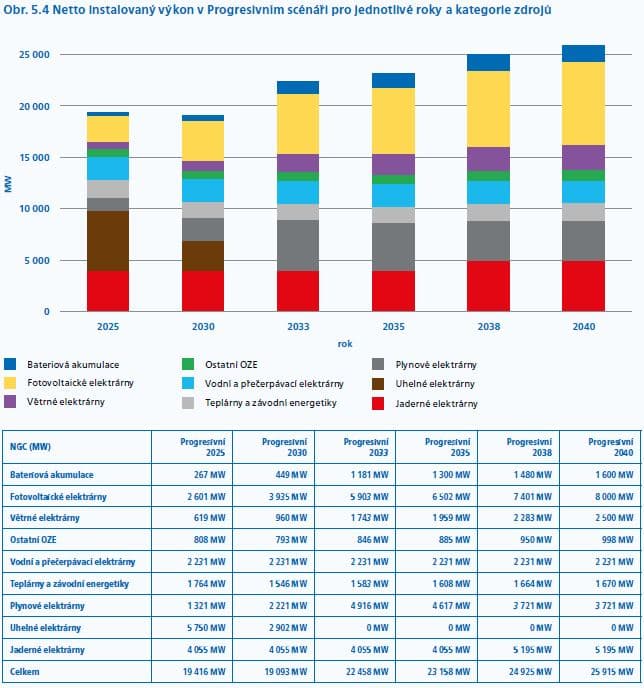

MAF CZ – výhled instalovaného výkonu pro Progresivní scénář. Zdroj: ČEPS
MAF CZ – výhled instalovaného výkonu pro Progresivní scénář. Zdroj: ČEPS

Z uvedených hodnot je zřejmé, že odklon od uhelných elektráren a tepláren povede s velkou pravděpodobností k výstavbě několika gigawattů paroplynových zdrojů. V případě realizace Progresivního scénáře bude navíc zapotřebí zrychlit rozvoj bateriové akumulace energie.

Závěrem je vhodné připomenout, že všechny výše uvedené scénáře počítají s provozem všech šesti v současné době provozovaných jaderných bloků, které by měly i nadále poskytovat více než 4 GW baseloadového výkonu a dodávat ročně do sítě zhruba 30 TWh elektřiny, a se zprovozněním nového jaderného bloku v Dukovanech ve druhé polovině 30. let. Vzhledem k událostem posledních dní je přitom osud nového jaderného zdroje v ČR přinejmenším velmi nejasný. Pokud by z bilancí dostupného výkonu a roční výroby nový jaderný zdroj vypadl, lze očekávat potřebu dalšího navýšení dozdrojovaného výkonu nad uvedených 2,4 až 3,6 GW.
